Октябрьский ход строительства
Вернуться к событиям жизни компанииДепартамент продаж новостроек VSN Realty рассказывает о ходе строительства ряда объектов в реализации компании.
Департамент продаж новостроек VSN Realty рассказывает о ходе строительства ряда объектов в реализации компании.
Эко Видное 2.0

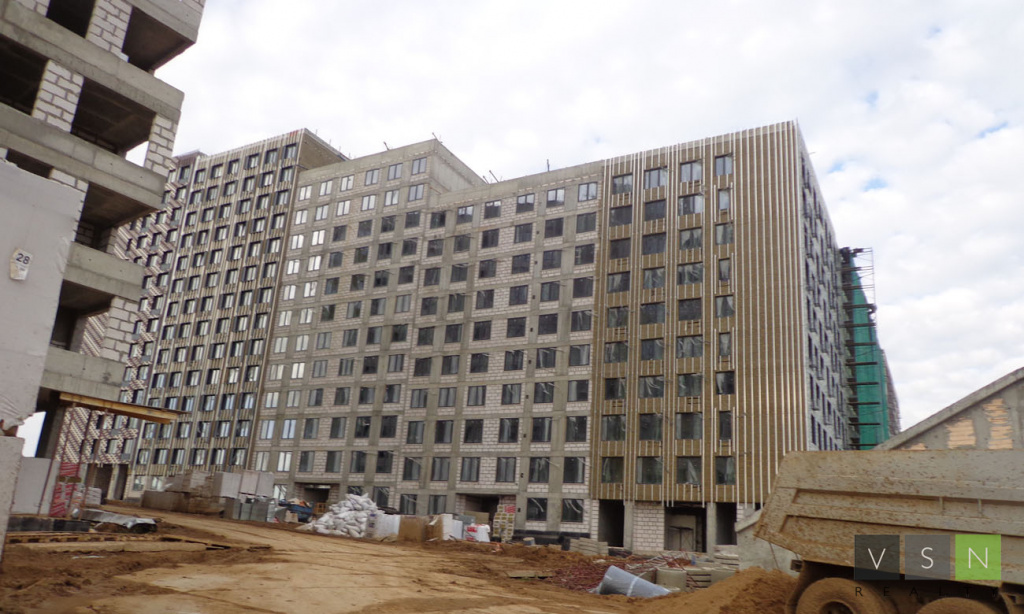

В первом корпусе жилого комплекса комфорт-класса «Эко Видное 2.0» от MR Group (Васнецов) ведутся подключение и врезка в теплосети коммуникаций. Ведутся облицовка клинкерной плиткой, остекление по фасаду, установка лифтов и отделка мест общего пользования. Установлены радиаторы отопления, ведется монтаж щитовых на этаже.
Во втором корпусе (Шишкин) завершена установка межкомнатных перегородок, ведутся работы по оштукатуриванию стен и утеплению фасада дома. Идёт монтаж вентиляции и отделка мест общего пользования.
Также идет монтаж трассы напорного коллектора до КНС на Старонагорной. До 25 декабря 2018 года работы должны быть завершены.
Селигер Сити

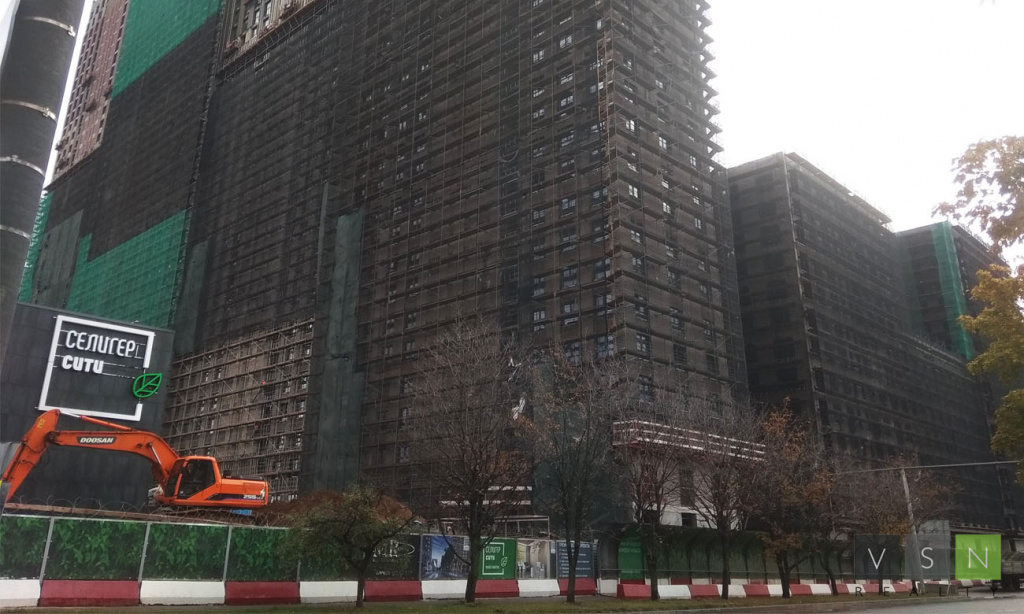

В корпусе Рембрандт жилого квартала «Селигер Сити» идут фасадные работы: установка кронштейнов, монтаж утеплителя, монтаж направляющих, облицовка фасадной плиткой, установка алюминиевых оконных рам. Идет монтаж лифтового оборудования, завершена наружная кладка.
В корпусе Баренц идут работы по наружной и внутренней кладке со 2 по 15 этажи. Ведутся наружная облицовка фасадной плиткой, а также монтаж утеплителя и остекления.
В корпусе Рубенс также ведутся активные фасадные работы: установка кронштейнов, монтаж утеплителя, монтаж направляющих, монтаж остекления, облицовка фасадной плиткой.
В корпусах Рембрандт, Баренц и Рубенс ведутся работы по монтажу внутренних инженерных систем – вентиляции, электроснабжения, отопления, водоснабжения, канализации, пожаротушения. Ведутся работы по монтажу кровли паркинга и в корпусах.
Discovery

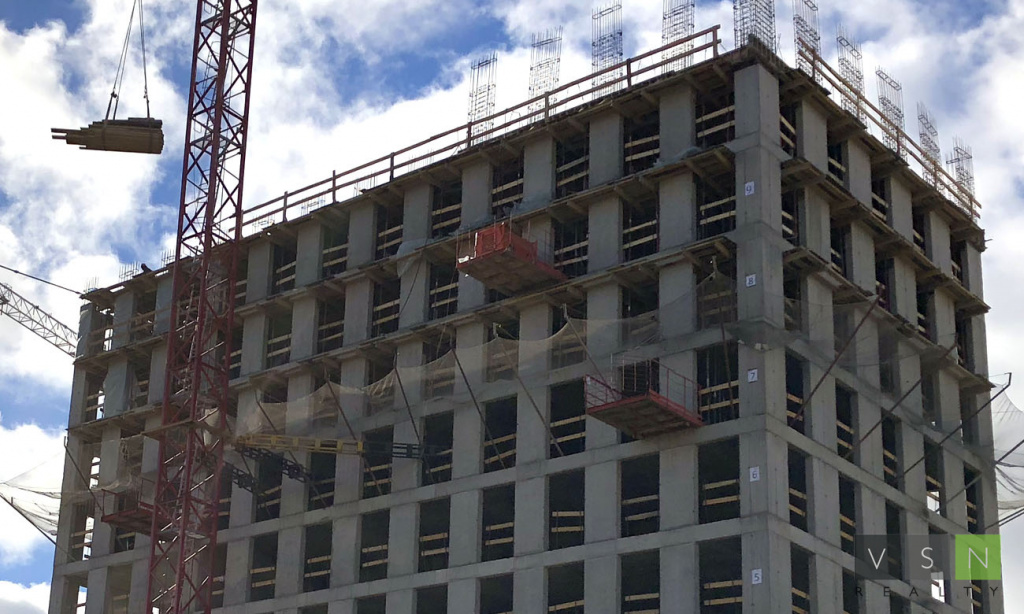

Во втором корпусе (Жюль Верн) жилого комплекса комфорт-класса «Discovery» от MR Group ведутся монолитные работы по заливке 10 этажа.
В третьем корпусе (Рэй Бредбери) – монолитные работы по заливке 8 этажа.
В четвёртом корпусе (Айзек Азимов) проводятся монолитные работы по заливке 4 этажа.
В пятом корпусе (Александр Беляев) идут работы по обустройству котлована.
Discovery Park

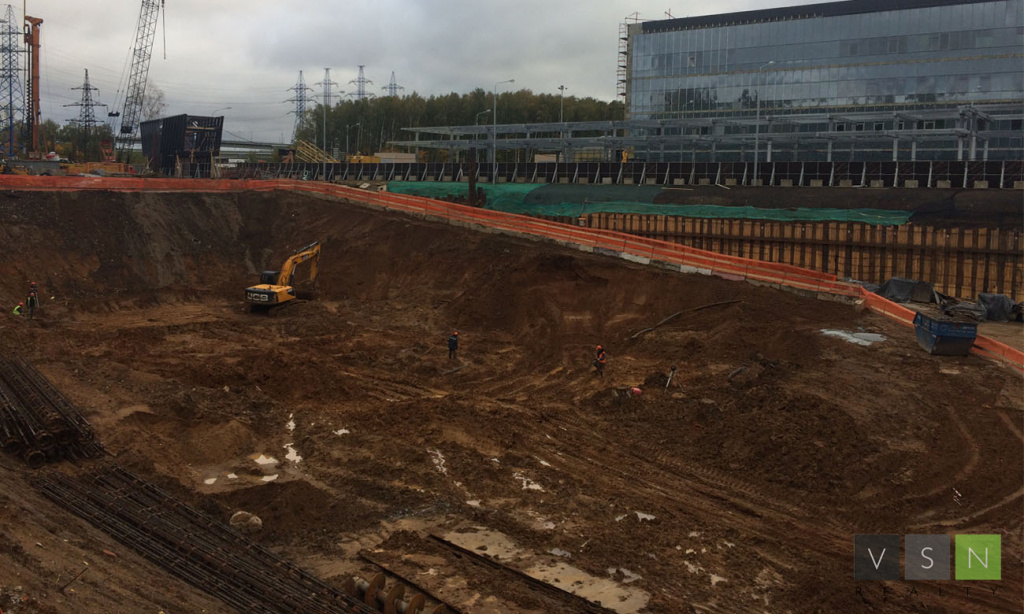

В жилом комплексе «Discovery Park» от MR Group ведутся работы по обустройству котлована.
Савеловский Сити
В корпусе С2 (Armstrong) многофункционального комплекса «Савеловский Сити» от MR Group на завершающей стадии находится отделка этажей, мест общего пользования на первом этаже и отделка МR Base в квартирах. Завершается стяжка пола в жилых помещениях.
Рядом с башней завершен монтаж прогулочных зон, оборудования детских площадок и бетонного ограждения, а также очистка от строительного материала.
В корпусе К1 (Whiteman) забурено 19 из 63 буронабивных свай и начато забуривание шпунтовых свай для котлована – уже забурено 39 из 133.
Небо
В комплексе небоскрёбов «Небо» ведутся работы по монтажу конструкций надземной части второго корпуса – пятого и шестого этажей. Ведется работа по заливке конструкций подземной части и устройству фундаментной плиты первого корпуса, подземной части и стилобата.
