Новости строительства за сентябрь 2023 г.
Вернуться к событиям жизни компанииНовости строительства по проектам департамента новостроек за сентябрь 2023 г.

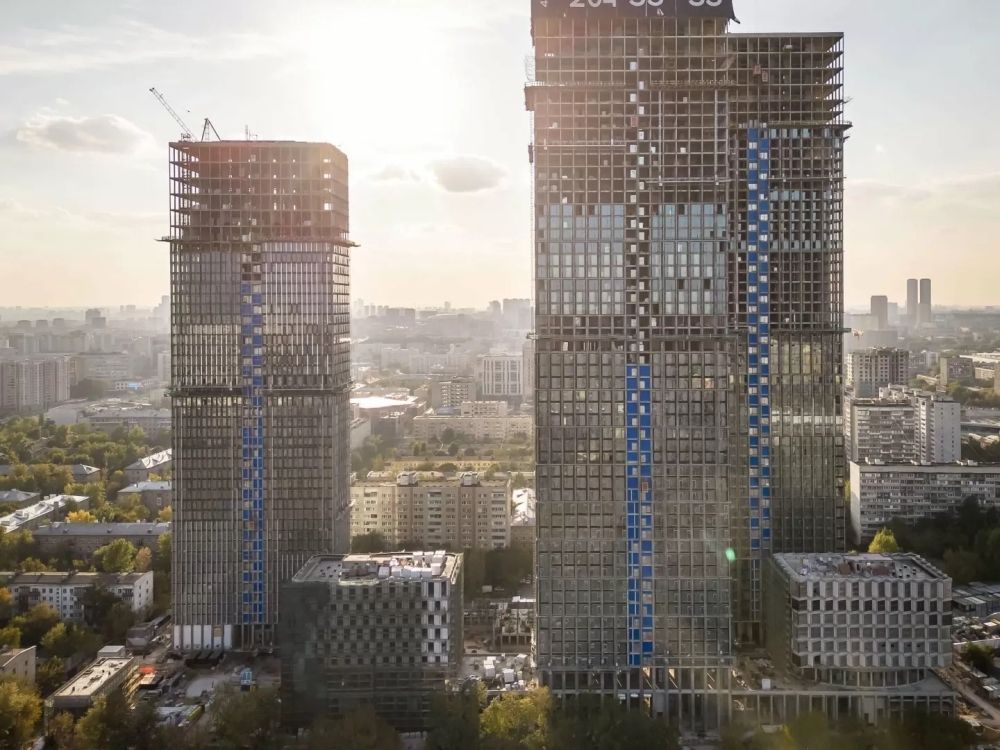

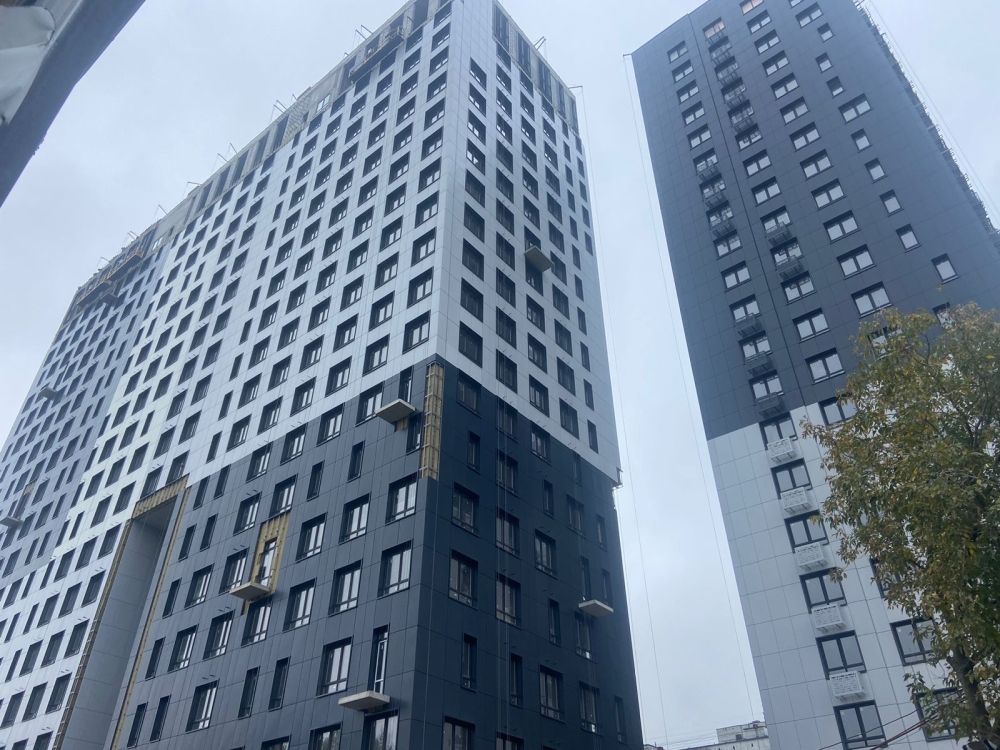

• В корпусе Mann построены все 55 этажей.
• На небоскрёбах продолжаются облицовочные работы, монтаж стеклопакетов.
• Стартовали работы по прокладке наружных сетей теплоснабжения.
• Во всех пяти корпусах выполняются работы по монтажу внутренних инженерных систем: водоснабжения, канализации, пожаротушения, вентиляции, электроснабжения и отопления в подземном паркинге, на этажах с 1 по 30 в высотных корпусах и на этажах с 1 по 9 в клубных домах.
• Продолжаются отделочные работы в подземном паркинге, квартирах и общественных пространствах, готовится мокап квартиры с отделкой MR Base.
• На строительной площадке 4 очереди выполнено шпунтовое ограждение котлована в объёме 70%.

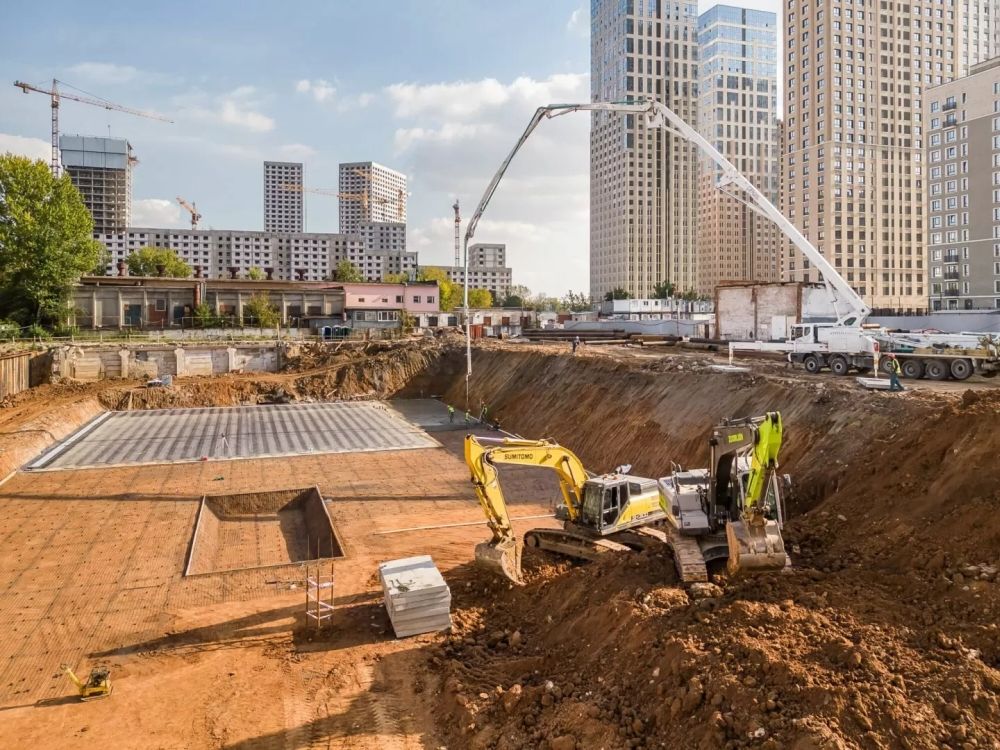

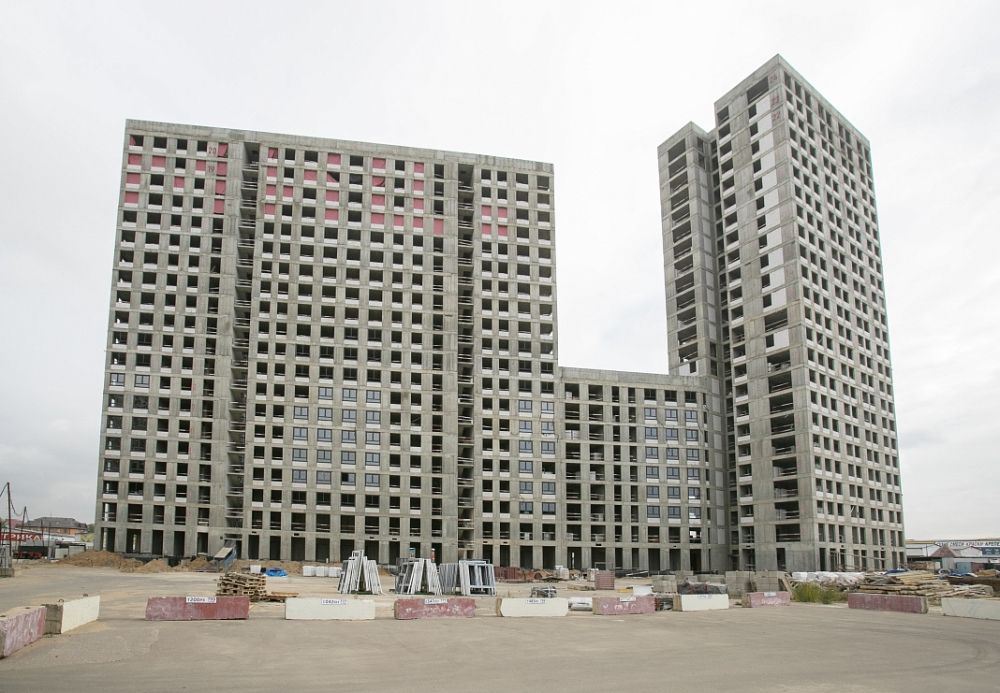

• Разработан котлован под корпус «Башни Лисицкого». Выполнена бетонная подготовка под фундаментную плиту и гидроизоляция. Начались работы по армированию фундаментной плиты.
• Также идёт разработка котлована под корпус «Ломоносов».
Корпус 1:
• Выполнение чистовой отделки квартир и мест общего пользования.
• Ведутся работы по благоустройству.
Корпус 2:
• Монтаж лифтового оборудования.
• Фасадные работы.
• Черновая и чистовая отделка мест общего пользования.
• Монтаж внутренних инженерных коммуникаций.
• Ведутся работы по благоустройству.
Корпус «Нестеров»:
• Завершаются работы по устройству кровли и внутренних перегородок.
• Продолжатся работы по устройству внутренних инженерных систем.
• Начались работы по благоустройству территории.
• Завершаются работы по прокладке кабельных линий внутреннего двора.
Корпус «Левитан»:
• Продолжается устройство кровли по всем корпусам и монтаж внутренних инженерных систем.
Детский сад:
• Завершаются работы по строительству монолитной части детского сада.
Школа:
• Продолжаются работы по устройству монолитного каркаса.
• Ведутся работы по устройству внутренних перегородок.
Корпус 1:

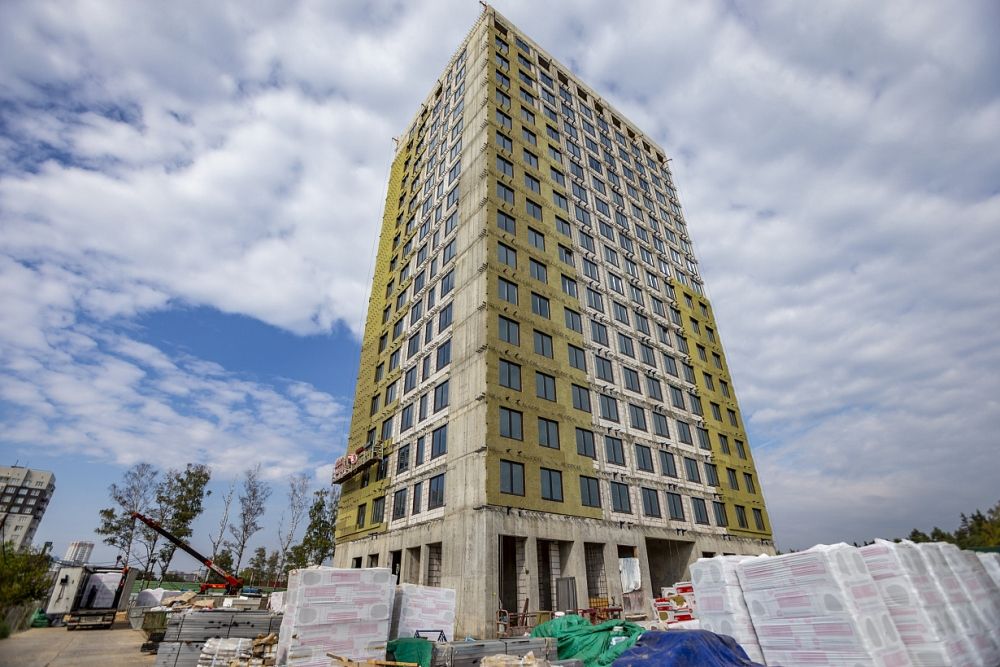

Ведутся работы по остеклению. Выполняются работы по кладке нар. и внутр. стен. Ведутся работы по внутренним инженерным системам. Ведутся работы по отделке МОП, тех. подполья.
Корпус 2:
Ведутся монолитные работы. Выполняются работы по кладке нар. и внутр. стен. Ведутся работы по внутренним инженерным системам. Ведутся работы по отделке тех. подполья.
Закончен монтаж окон 2-16 этажи, ведется монтаж окон на 17 этаже. Начат монтаж витражей на 1 этаже, ведется монтаж подсистемы, противопожарных отсечек и утепления вентфасада, ведутся работы по устройству первого слоя гидроизоляции кровли, монтируются системы ЭОМ, ВК, ОВ.
Корпус 8:

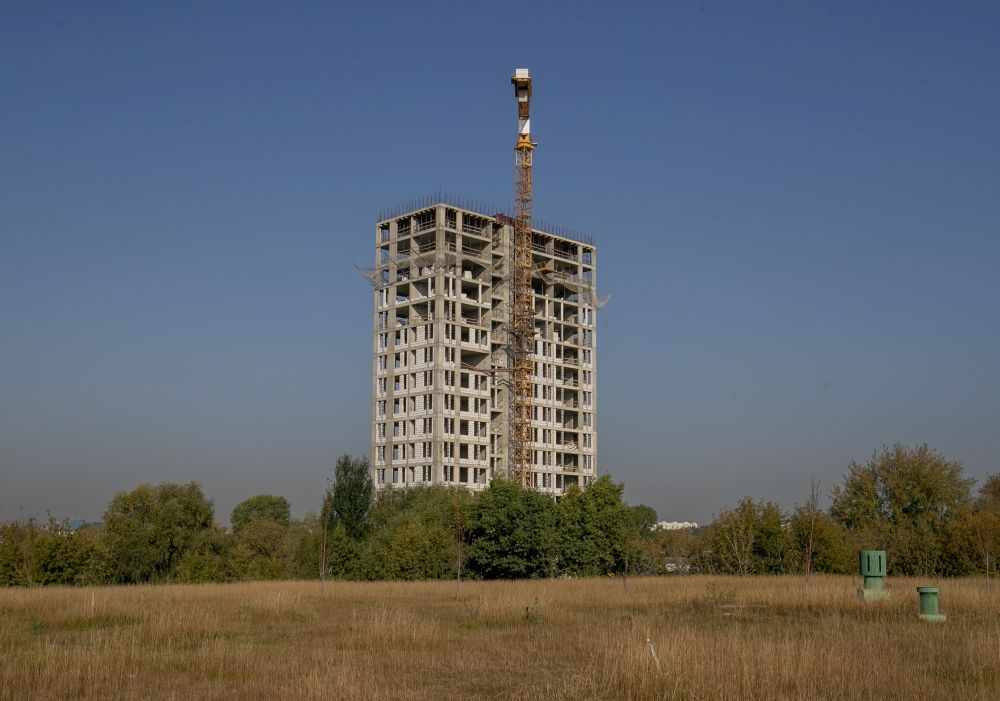

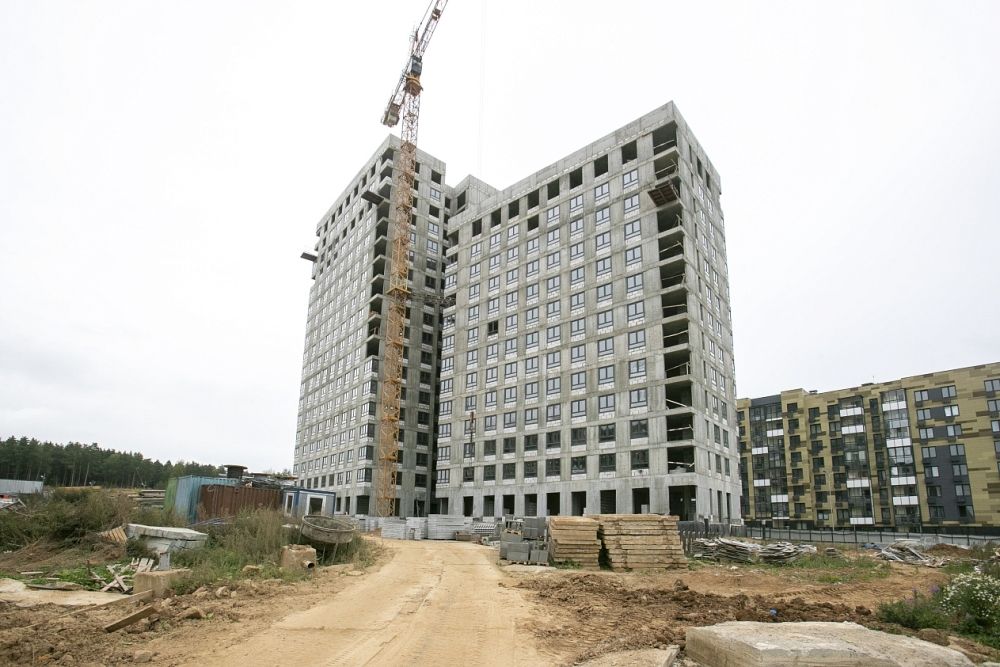

Ведутся монолитные работы надземной части, выполняются работы по кладке стен.
Корпус 9:
Завершены монолитные работы. Ведутся работы по нар. и внутр. кладке стен. Ведутся работы по остеклению.
Корпус 11:
Ведутся организационные работы.

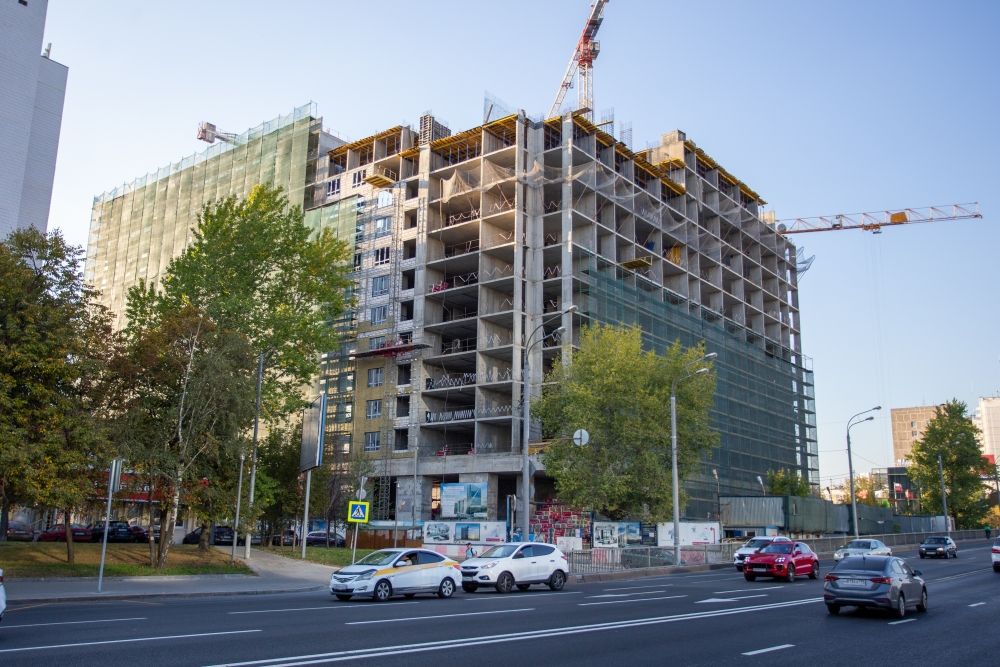

Корпус 1:
Ведутся работы по кровле. Выполняются работы по устройству фасада. Ведутся работы по внутр. инженерным системам. Ведутся работы по монтажу витражных конструкций. Ведутся работы по отделке МОП, тех.подполья. Ведутся работы по благоустройству территории.
Корпус 2:
Завершены работы по кровле, остеклению. Ведутся ПНР по инженерным системам. Ведутся работы по отделке МОП. Ведутся работы по благоустройству.
Корпус 3:
Завершены работы по кровле, остеклению, по устройству фасада. Ведутся ПНР по инженерным системам. Ведутся работы по отделке МОП, по отделке квартир. Ведутся работы по благоустройству.
Корпус 4:
Ведутся работы по устройству кровли. Ведутся работы по устройству остекления. Выполняются работы по фасаду. Выполняются работы по устройству витражных конструкций. Ведутся работы по внутр. инженерным системам. Ведутся работы по отделке МОП, квартир. Выполняются работы по благоустройству.
Корпус 5:
Ведутся работы по устройству кровли. Ведутся работы по устройству остекления. Выполняются работы по фасаду. Выполняются работы по устройству витражных конструкций. Ведутся работы по внутр. инженерным системам. Ведутся работы по отделке МОП, квартир. Выполняются работы по благоустройству.
Корпус 6:
Завершены работы по кровле, остеклению, по устройству фасада. Ведутся ПНР по инженерным системам. Ведутся работы по отделке МОП, по отделке квартир. Ведутся работы по благоустройству.
Блок А:

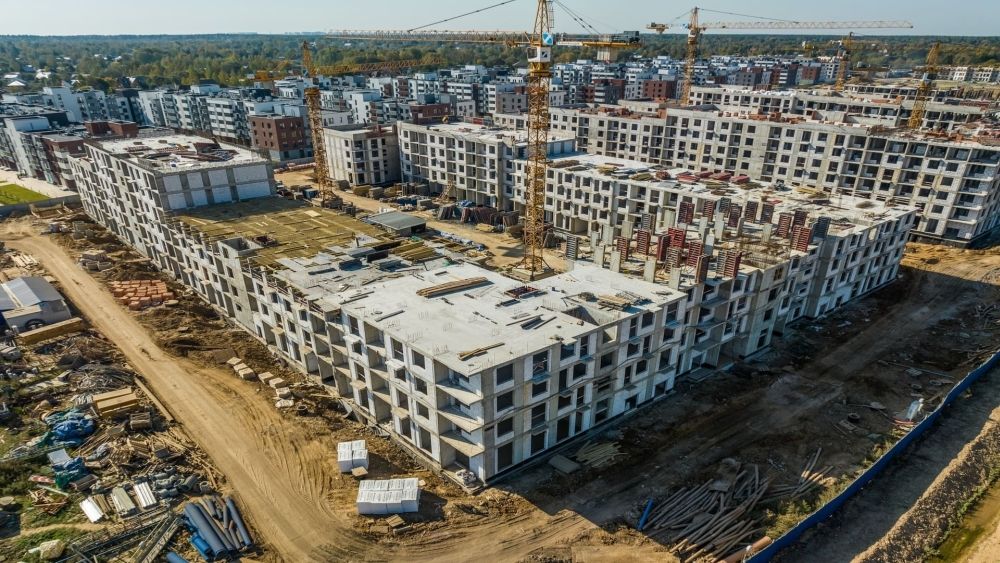

Со 2-го по 10-ый этаж ведется кладка наружных стен и внутренних перегородок в МОП из блоков. Ведется устройство вентшахт из сборных вентблоков со 2 этажа. Выполняются монолитные работы по армированию и бетонированию плиты перекрытия 11-12 этажа. Выполняются монолитные работы по армированию и бетонированию вертикальных стен и пилонов 11, 12, 13 этажа.
Блок Б:
Выполняется кладка из блока наружных стен и внутренних перегородок на 7-13 этажах. На кровле ведется кладка вентшахт из кирпича, ведутся подготовительные работы для устройства кровли. Ведется монтаж сборных вентблоков со 2 этажа. Ведутся фасадные работы.
Внутри корпуса:
Выполняются работы по внутренним инженерным системам: вентиляция и дымоудаление, система АУПТ, канализация, отопление, ГВС и ХВС. По отоплению, а также ГВС и ХВС ведутся работы по прокладке магистралей по полу и ввод в апартаменты. На минус 1-ом этаже ведутся отделочные работы по техническим помещениям объекта (гидроизоляция, штукатурка стен)..
Жилой комплекс «Равновесие»
1-я очередь:

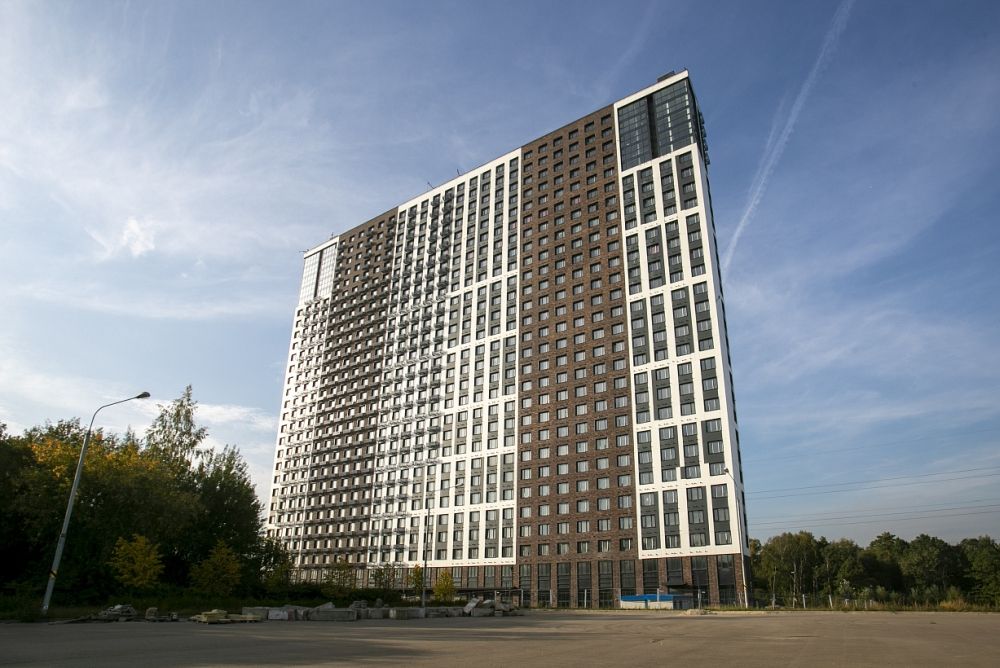

Завершена работа по кладке блока и кирпича. На 98% выполнены кровельные работы, монтаж окон выполнен на 99%. На 97% завершена установка лифтов, на 97% выполнены фасадные работы. Работы по благоустройству придомовой территории выполнены на 92%, отделка МОП — на 72%.
2-я очередь:
Земляные работы выполнены на 90%, монолитные работы ниже нуля — на 99%. Работы по гидроизоляции выполнены на 87%, монолитные работы выше нулевой отметки — на 88%.
Детский сад:
На 100% готова фундаментная плита, подготовительные работы по возведению детского сада в составе второй очереди выполнены на 98%. Монолитные работы ниже нуля выполнены на 100%, монолитные работы выше нуля — на 98%. На 72% выполнены фасадные работы. Работы по благоустройству территории выполнены на 60%.

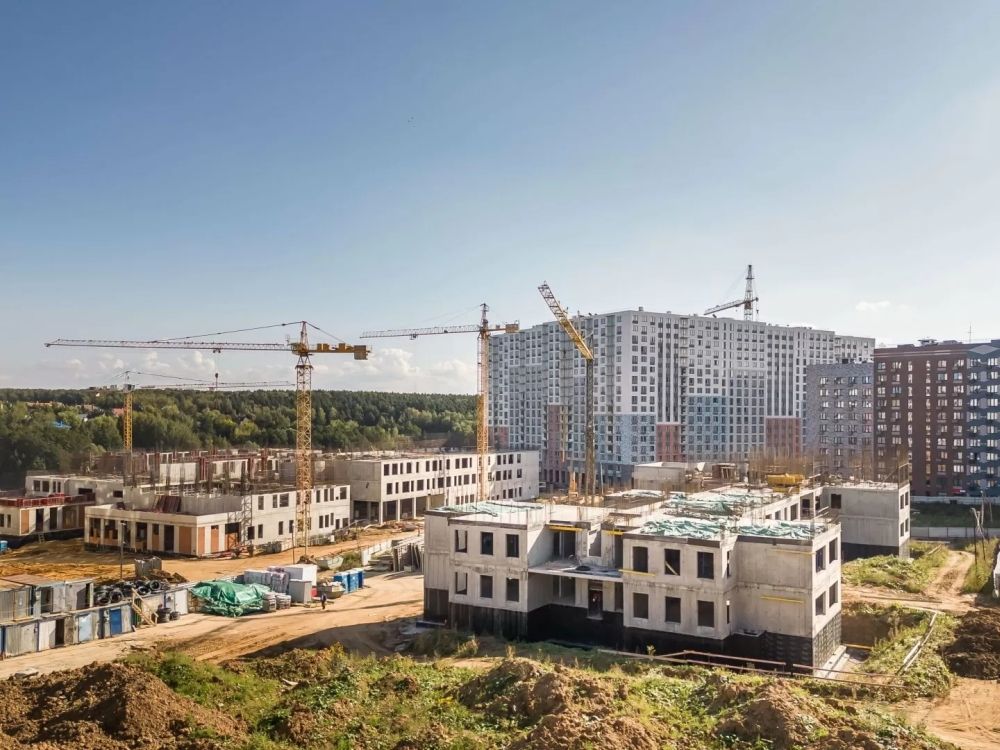

Девелопер заканчивает подготовительный этап по устройству временных зданий и сооружений и приступает к разработке котлована будущих корпусов.

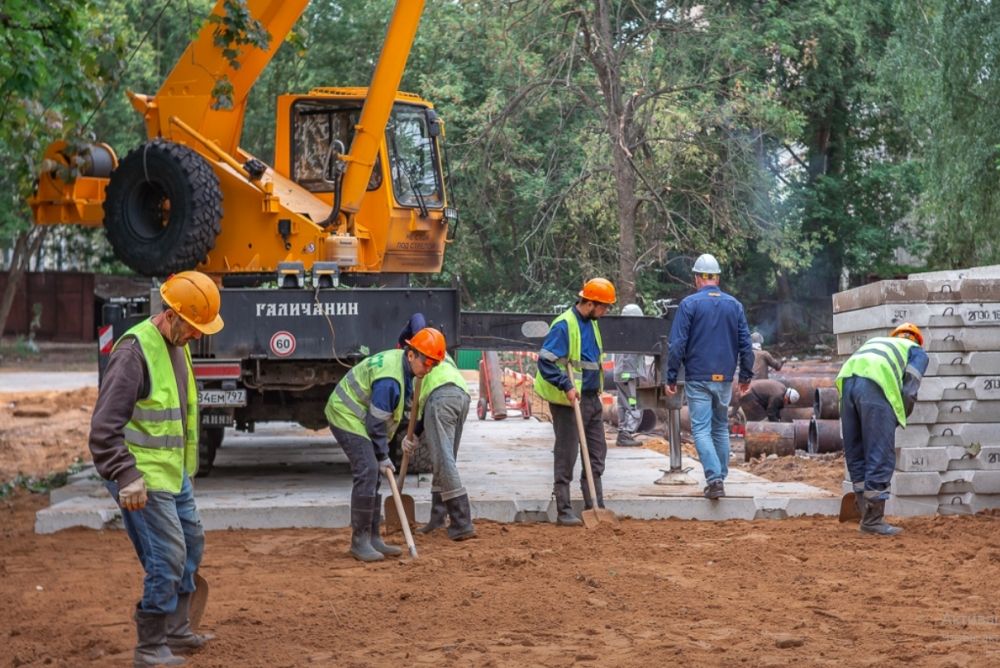

В корпусе А строители полностью погрузили в землю 172 шпунта и выполняют устройство забирки — тонких стен между столбами шпунтового ограждения, которые укрепляют стенки котлована и защищают его от воздействия влаги, снега и других нежелательных факторов внешней среды. Аналогичные работы производятся в корпусах В и С. На финальной стадии находится реконструкция канала теплосети — завершаются земляные, монолитные и гидроизоляционные мероприятия. Ежедневно на площадке задействованы 10 единиц техники и 60-65 строителей.
Завершены работы по устройству несущих, ограждающих конструкций, кровли, установке окон. Завершены работы по устройству фасада, ПНР внутренних инженерных систем, выполнено устройство входных групп, завершены работы по наружным инженерным сетям. Завершены работы по благоустройству территории - устройство площадок, отмостки, бортовых камней, МАФов. Получено ЗОС.
Жилой комплекс «Графика на воде»
Корпус 2:
Завершено устройство монолитных жб конструкций, возведена плитка покрытия. Производится кладка наружных стен, внутренних стен и перегородок.
1-я очередь:

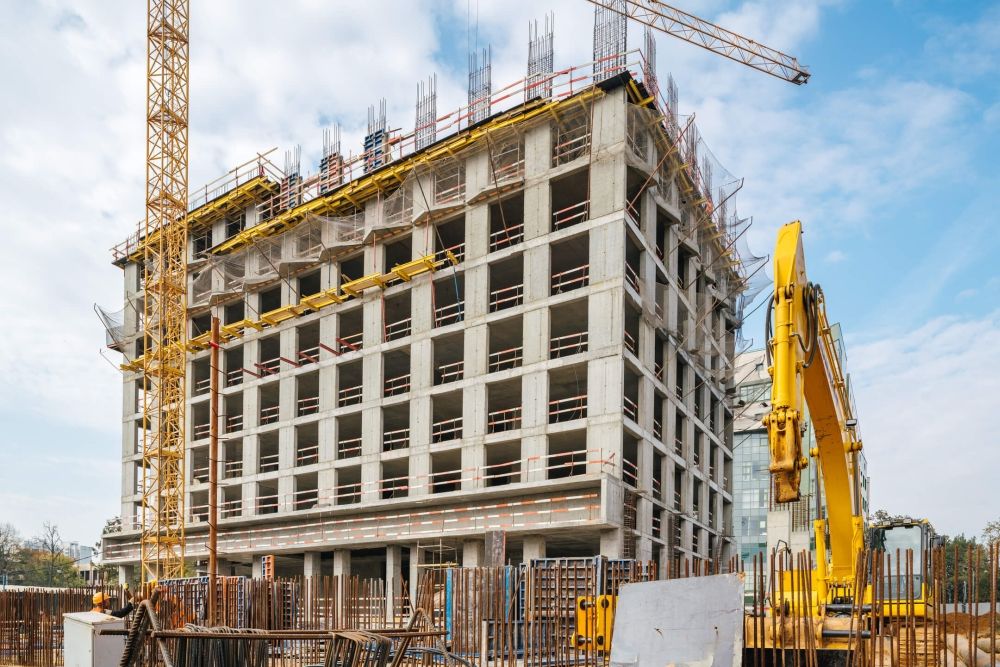

Ведутся работы по устройству железобетонных конструкций 8-ого этажа, ведется обратная засыпка котлована.
2-я очередь:
Ведутся работы по выносу теплосети и канализации, разработке котлована, устройству шпунтового ограждения и свайного поля.
