Новости строительства за июль 2021
Вернуться к событиям жизни компанииДепартамент продаж новостроек VSN Realty информирует о ходе строительства жилых комплексов, представленных в реализации компании за июль 2021 года.
ЖК «Mod»

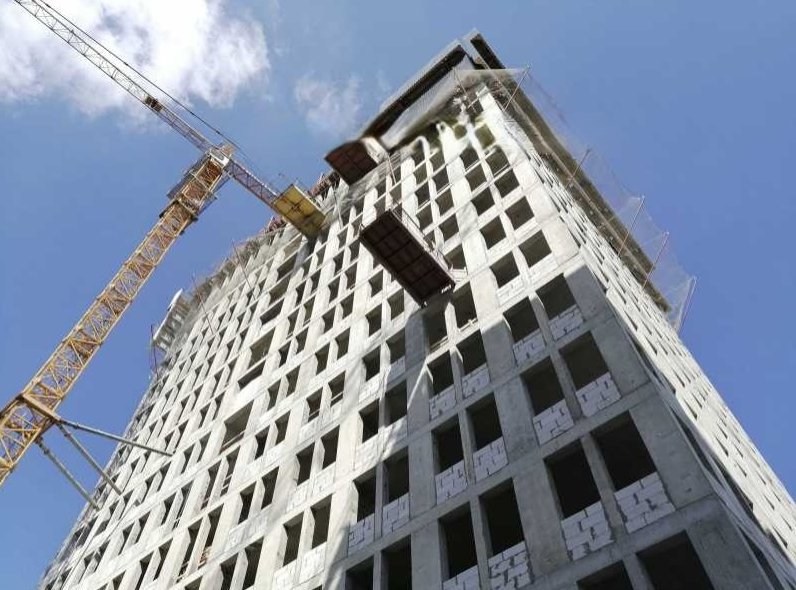

Ведутся активные работы по подземной части проекта.
Полностью завершена установка конструкции стены в грунте.
Анкерное крепление для нее выполнено на 50%.

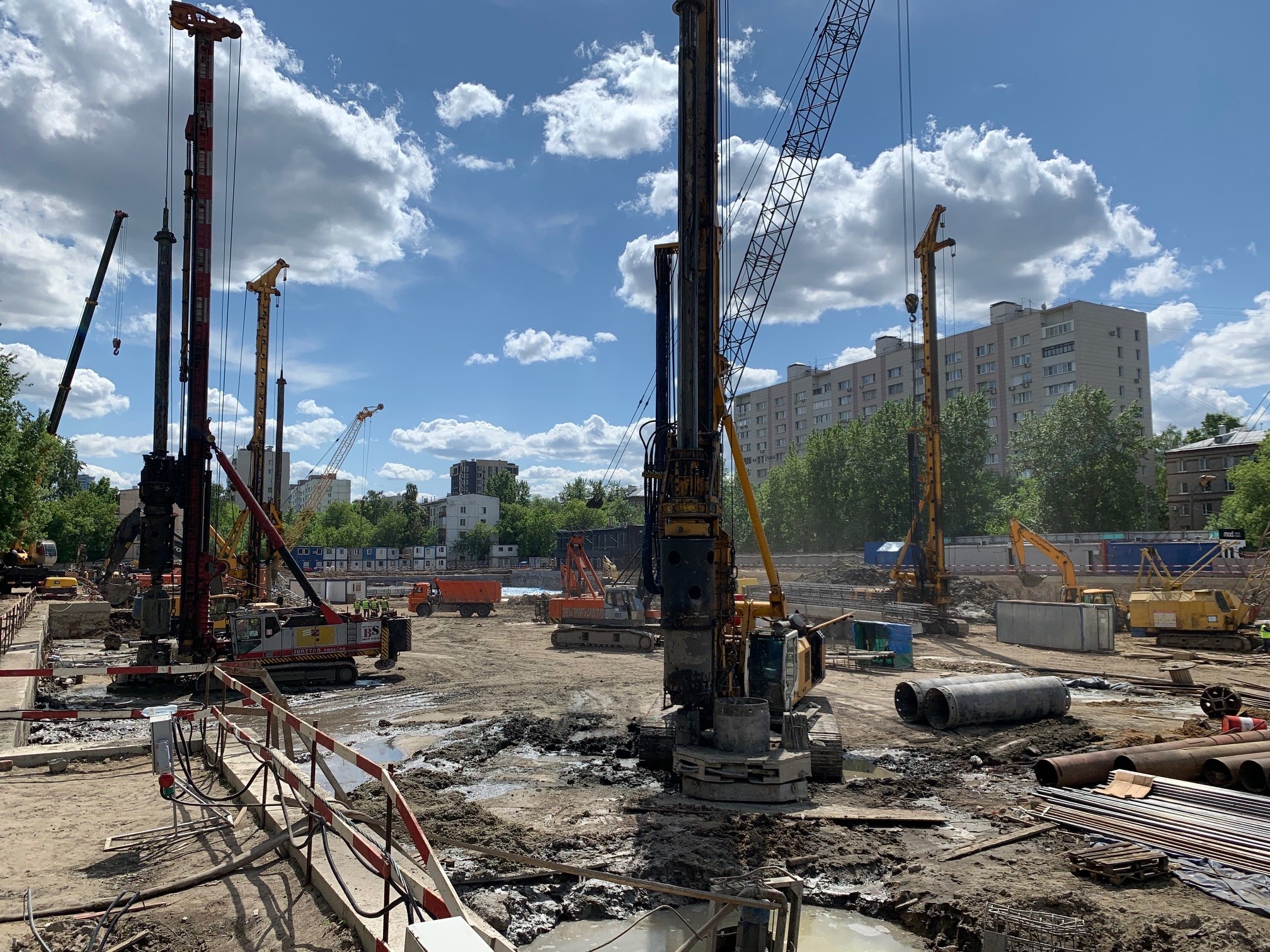

Началось устройство свайного поля, уже сделано 30% от всего объема.
ЖК «Tatlin Apartments»
29 июля 2021 г. получено Разрешение на ввод в эксплуатацию!
В ближайшее время начнется заселение комплекса.
В данный момент проводятся финальные отделочные работы в апартаментах, производятся клининговые работы, завозится мебель и техника в места общего пользования.
Комплекс апартаментов «B’aires»
С удовольствием информируем вас о динамике строительства комплекса апартаментов «B’aires» за июль.
Напомним, что возведение комплекса апартаментов бизнес-класса началось в ноябре 2020 года.
На текущий момент на стройплощадке ведутся следующие работы:
В 1-м корпусе на уровне 17 этажа выполнено бетонирование перекрытия и вертикальных конструкций (на отметке +50.620).
Ведутся работы по кладке внутренних и наружных стен из газобетонных блоков до 10 этажа (на отметке +28.220).
Во 2-м корпусе на уровне этажа 11 этажа выполнено бетонирование перекрытия и вертикальных конструкций на отметке +31.420. Ведутся работы по кладке внутренних и наружных стен из газобетонных блоков до 5 этажа (на отметке +12.220).
В подземном паркинге организованы работы:
по обратной засыпке пазух фундамента
гидроизоляция наружных стен подземной части корпуса № 1;2; подземной автостоянки и рампы с устройством мембраны.
утепление стен подземной части корпуса № 1;2; подземной автостоянки и рампы с устройством мембраны.
ЖК «Discovery»
ЖК введен в эксплуатацию, заселен.
ЖК «Discovery Park»
ЖК введен в эксплуатацию
Корпус 1: заселение
Корпус 2: заселение
Корпус 3: открыта запись на заселение с 15.08.21
Корпус 4: заселение
Завершается процесс благоустройства придомовой территории.
ЖК «Селигер Сити»
2 очередь.
В ближайшее время ожидаем начало выдачи ключей и старт продаж паркинга.
В паркинге будут находиться электрические зарядки для автомобилей, пункт подкачки шин.
ЦТП будут оборудованы стеклянной перегородкой как и в первой очереди строительства.
3 очередь.
Ведутся строительно-монтажные работы.
В корпусе Е1 продолжаются монолитные работы 10 этажа.
Е2 ведутся работы по бетонированию вертикальных конструкций -2 этажа.
Продолжаются работы по устройству стилобата.
В ближайшее время планируются кладочные работы и по устройству инженерных систем.
ЖК «Эко Видное 2.0»
В корпусе (Саврасов)
Идет заселение
В корпусе (Нестеров)
Продолжается подготовка строительной площадки для возведения корпуса «Нестеров». Обустроены подъездные пути к будущему корпусу для проезда строительной техники. Начаты работы по устройству фундамента дома. На участке 18- секционного корпуса «Нестеров» завершается разработка котлована – комплекс работ этого этапа выполнен на 70 %. По 3 секциям готова бетонная подготовка, гидроизоляция из двух слоев техноэласта и защитная стяжка.
На территории комплекса работает Детский сад на 200 мест в корпусе «Васнецов», в котором предусмотрены музыкальный и спортивный залы, кабинеты логопеда и психолога, изостудия. Всего сформировано 10 групп с учётом 12-часового пребывания.
ЖК «Видный Город»
Корпус 10.1
Завершены монолитные работы. Ведутся работы по устройству фасада. Продолжается облицовка кирпичом. Продолжаются работы по облицовке кровли. Завершено планирование территории вокруг дома.
Корпус 12.1
Завершены монолитные работы. Ведутся работы по устройству фасада. Облицовка кирпичом устроена с 1 по 5 этаж и с 7 по 8 этаж. Подведены коммуникации к дому. Краны сняты. Завершены работы по устройству кровли. Завершено планирование территории вокруг дома.
Корпус 12.2
Завершены монолитные работы на 8 (последнем) этаже. Ведутся работы по устройству фасада. Продолжается облицовка кирпичом внешнего фасада. Продолжаются работы по облицовке кровли кирпичом. Завершено планирование территории вокруг дома.
Корпус 13.1
Завершены монолитные работы. Ведутся работы по устройству фасада. Продолжается облицовка кирпичом. Продолжаются работы по облицовке кровли. Завершено планирование территории вокруг дома.
Корпус 13.2
Завершены монолитные работы. Ведутся работы по устройству фасада. Продолжается облицовка кирпичом. Продолжаются работы по облицовке кровли. Завершено планирование территории вокруг дома.
Корпус 15.1
Завершены монолитные работы. Ведутся работы по устройству фасада. Продолжается облицовка кирпичом. Продолжаются работы по облицовке кровли. Завершено планирование территории вокруг дома.
Корпус 16.2
Завершены монолитные работы. Ведутся работы по устройству фасада. Продолжается облицовка кирпичом. Продолжаются работы по облицовке кровли. Завершено планирование территории вокруг дома.
Корпус 5
Построен заселён, завершено благоустройство придомовой территории и озеленение.
ЖК «Равновесие»
Корпус 6: идет заливка монолита первого этажа.
Корпус 7: идет заливка монолита первого этажа.
Корпус 9: завершены работы по устройству фундаментной плиты.
Корпус 8: завершены работы по устройству фундаментной плиты.
Корпус 10: завершены работы по устройству фундаментной плиты.
ЖК «West Garden»
Завершены работы по:
-бетонированию вертикальных монолитных конструкций стен и колонн подземной части.
-бетонированию плиты перекрытия подземной части.
-вертикальной гидроизоляции подземной части.
-устройству внутренних перегородок в подземной части здания.
-монолитным конструкциям Надземной части здания.
Ведутся работы:
-устройству внутренних и наружных стен в надземной части здания.
-по отделке технических помещений и помещения автостоянки в подземной части здания.
Фасадные работы:
-ведется демонтаж лесов в корпусе 1, 2, 3, 4, 5, 6.
-ведется монтаж светопрозрачных конструкций корпуса 1, 2, 3, 4, 5, 6.
-ведется монтаж финишного покрытия фасада на корпусе 1, 2, 3, 4, 5, 6.
Кровельные работы корпусов:
-завершен монтаж кровельного пирога на корпусах 1, 2, 3, 4, 5, 6.
Внутренние инженерные сети:
-ведутся работы по прокладке воздуховодов системы вентиляции в подземной и надземной части здания.
-ведутся работы по прокладке трубопроводов системы хоз-бытовой канализации в подземной части здания.
-ведутся работы по прокладке трубопроводов системы пожаротушения в подземной части здания.
-ведутся работы по прокладке стояков системы ХВС, ГВС в корпусе 1, 2, 3, 4, 5, 6.
-ведутся работы по прокладке стояков хоз- бытовой канализации в корпусе 1, 2, 3, 4, 5, 6.
-ведутся работы по прокладке стояков отопления в корпусе 1, 2, 3, 4, 5, 6.
-ведутся работы по прокладке стояков электроснабжения в корпусе 1, 2, 3, 4, 5, 6.
-завершен монтаж ИТП. Ведется ПНР.
Наружные сети:
-завершены работы по устройству наружного водопровода.
-завершены работы по устройству хоз-бытовой канализации.
-выполнен монтаж ТП 1 и ТП2 электроснабжения объекта.
-выполнен монтаж КНС.
-завершен монтаж лифтов корп. 1, 2. (ведется ПНР)
-ведется монтаж лифтов корп. 3, 4, 5, 6.
2 очередь строительства:
-разработка котлована -95%
-устройство вертикальных конструкций надземной части 12 этаж корп. № 12 - 75%
-устройство вертикальных конструкций надземной части 9 этаж корп. № 13 - 95%
-устройство вертикальных конструкций надземной части 6 этаж корп. № 14 - 90%
-устройство вертикальных конструкций надземной части 8 этаж корп. № 16 - 85%
-вертикальные конструкции 9 этажа корп. № 8 - 85%
-вертикальные конструкции надземной части 5 этажа корп. № 7 - 75%
-устройство вертикальных конструкций надземной части 3 этажа корп. №11 - 85%
-устройство вертикальных конструкций подземной части 1 этаж корп. 10 - 35%
-устройство фундаментной плиты стилобатной части - 50%
-вертикальные конструкции стилобатной части - 47%
-плита перекрытия стилобатной части - 45%
