Новости строительства за август 2024 г.
Вернуться к событиям жизни компанииНовости строительства по проектам департамента новостроек за август 2024 г.
Парковый квартал SELF
Строительные работы завершены, идет сдача объекта.
Жилой комплекс MOD
• Выполняются фасадные работы в корпусах Rand и Stein (этажи 4 – 9).
• В башнях ведётся установка опорных кронштейнов, монтаж стоечно-ригельной системы, камня и стеклопакетов.
• Идут работы по отделке мест общего пользования. На этажах с 35 по 55 продолжается устройство стяжки пола, штукатурка стен; на этажах 15 – 35 — укладка плитки, шпатлёвка стен, квартирных дверей, технических люков, дверей лифтовых холлов и лестничных клеток, на этажах 4 – 15 — монтаж светильников и оконечных слаботочных устройств.
• Отделка квартир MR Base: на этажах 20 – 30 продолжается устройство стяжки пола, штукатурка стен, монтаж перегородок ГКЛ и инженерных систем; на этажах 4 – 20 — шпатлёвка стен, монтаж оконечных устройств инженерных систем.
• Вдоль корпусов Rand, Camus и ресторана на городской площади укладывается брусчатка.
• Во всех корпусах монтируется лифтовое оборудование. Продолжается монтаж систем водоснабжения, канализации, пожаротушения, вентиляции, электроснабжения и отопления в подземном паркинге, башнях, клубных домах.
• Выполняется укладка брусчатки на дворовой территории вдоль корпусов Rand, Camus и ресторана на городской площади.
• Инженерные системы монтируются в помещении водомерного узла, насосной и тепловом пункте.
Жилой комплекс «Селигер Сити»

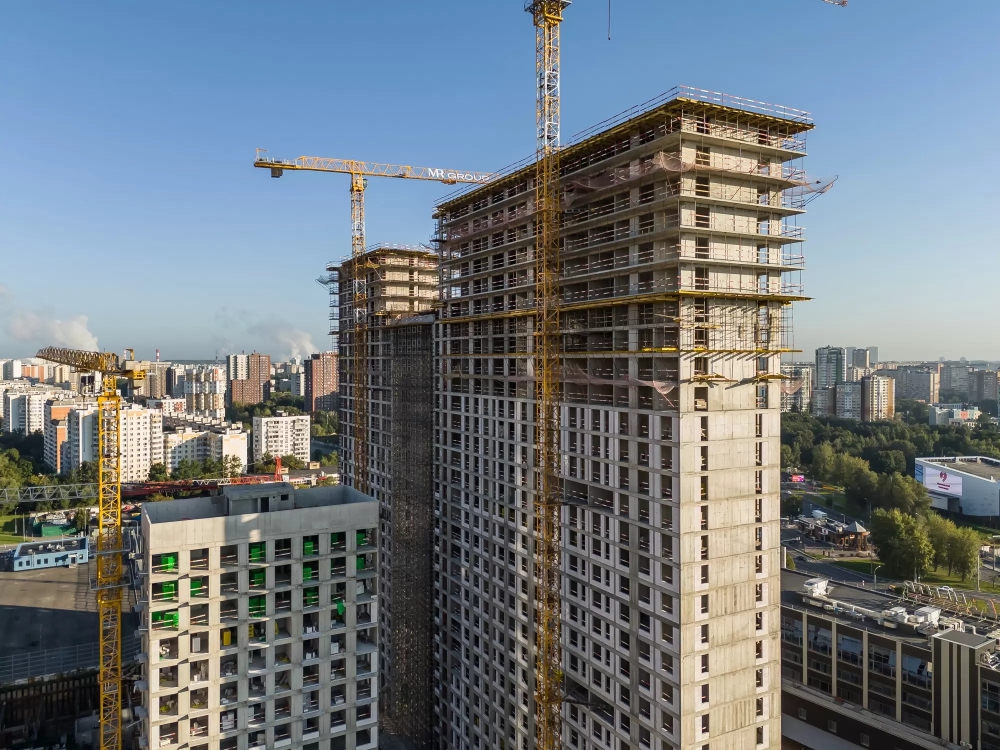

• «Башни Лисицкого»: работы по устройству монолитных конструкций вышли на уровень 30 – 31 этажа, кладки внешних стен и перегородок — 2 – 21 этажа. Ведётся устройство перемычки, планируется черновая отделка мест общего пользования.
• Близится к концу кладка внешних стен и перегородок, а также гидроизоляция кровли корпуса «Ломоносов». Завершено устройство монолитных конструкций.
• Возводятся вертикальные конструкции первого этажа корпуса «Левенгук». На этом же уровне ведутся монолитные работы.
• В паркинге залито 3648 м³ бетона фундаментной плиты. Ведутся работы по возведению плит перекрытия и каменной кладке внешних стен технических помещений.
• Кроме того, идёт разработка котлована под корпус начальных классов. Общая площадь монолитных железобетонных конструкций составила 42550 м².
Жилой комплекс «У РЕКИ. Эко Видное 2.0»
• Корпус «Нестеров» готов на 99%. В полном объёме выполнено благоустройство: посажены деревья и кустарники, установлены малые архитектурные формы, уложены детские резиновые покрытия. Завершаются работы по устройству внутренних инженерных систем внутри корпуса.
• В корпусе «Левитан» приступили к благоустройству территории, уже закончена вертикальная планировка внутреннего двора и продолжаются работы по монтажу инженерных систем, возведению перегородок и установки лифтового оборудования внутри корпуса.
• Активно ведётся строительство школы. Идёт к завершению внутренняя отделка помещений, ведутся работы по внешним мокрым сетям, уже приступили к благоустройство территории.
• Работы по строительству детского сада идут по графику. Приступили к устройству вентилируемого фасада, продолжается утепление здания, ведётся монтаж оконных блоков и витражей, внутренних инженерных систем и кровли.
Жилой комплекс «Детали»
• Завершены монолитные работы 7-х этажей секций 1-2.
• Выполнены монолитные работы 3-го этажа секции 3.
• Выполнены монолитные работы 2-го этажа секций 4-5.
• Завершены монолитные работы 2-х и 3-х этажей секции 11.
• Завершены монолитные работы 3-х и 4-х этажей секции 8.
• Завершены монолитные работы 2-го этажа секций 6-7-9.
• Завершены монолитные работы -2, -1, 1 этажей секции 27.
