Новости строительства за март 2023 г.
Вернуться к событиям жизни компанииНовости строительства по проектам департамента новостроек за март 2023 г.

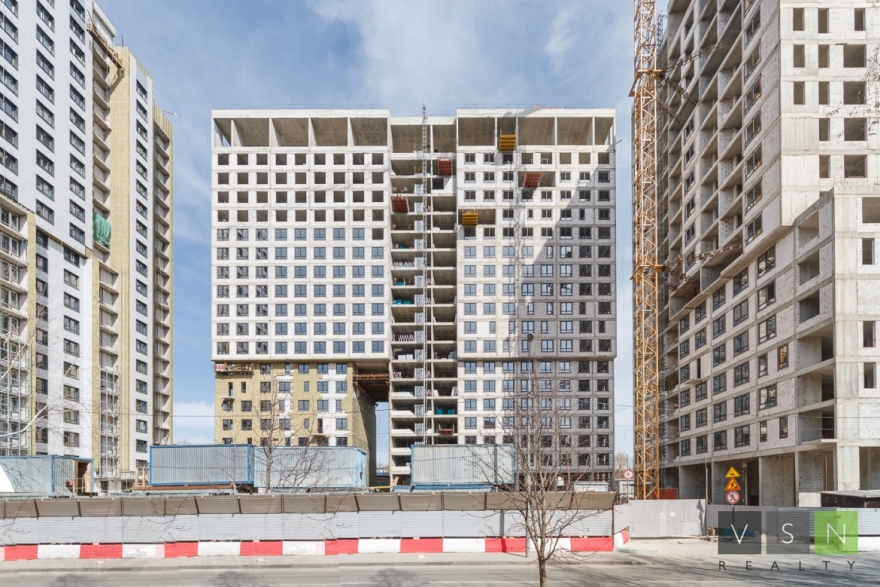

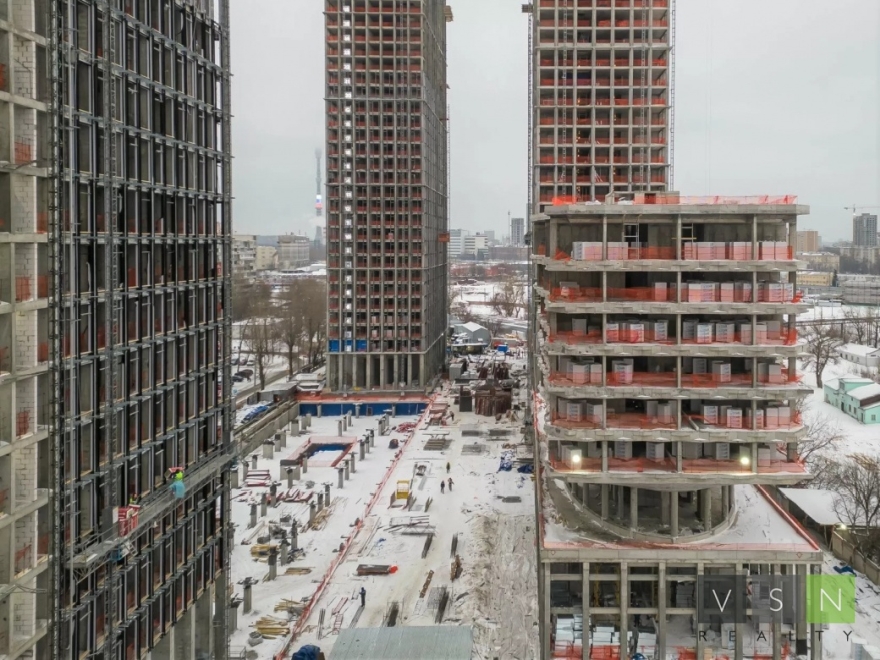

• Монолитные работы ведутся на уровне 36 этажа в корпусах Mann и Camus.

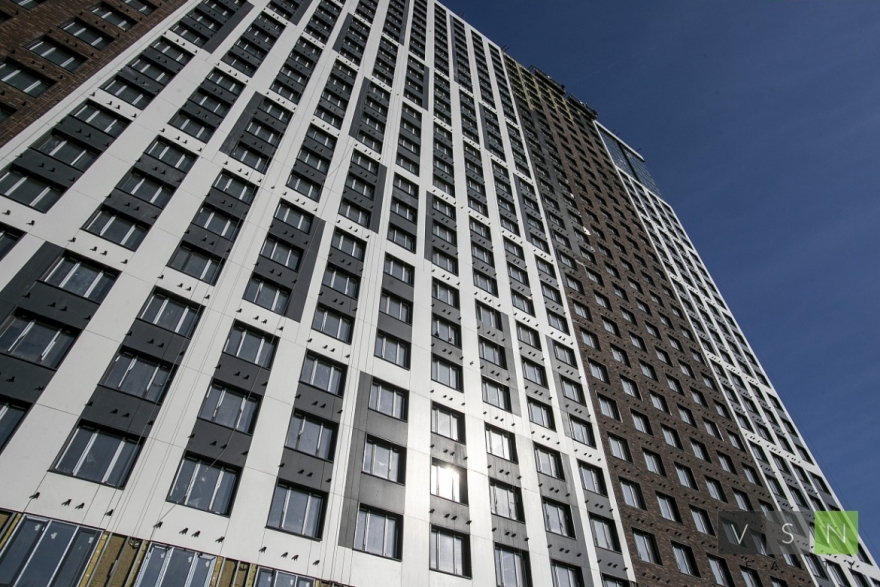

• В корпусе Dreiser строится 41-й этаж.
• На фасады высотных корпусов устанавливаются кронштейны и стоечно-ригельная система остекления. В корпусе Mann — с 4 по 15 этаж, в корпусе Camus — со 2 по 22, в корпусе Dreiser — со 2 по 25.
• Внутри корпусов выполняется кладка межквартирных перегородок.
• На этажах с 1 по 15 выполняются работы по монтажу систем водоснабжения, канализации, пожаротушения и вентиляции/

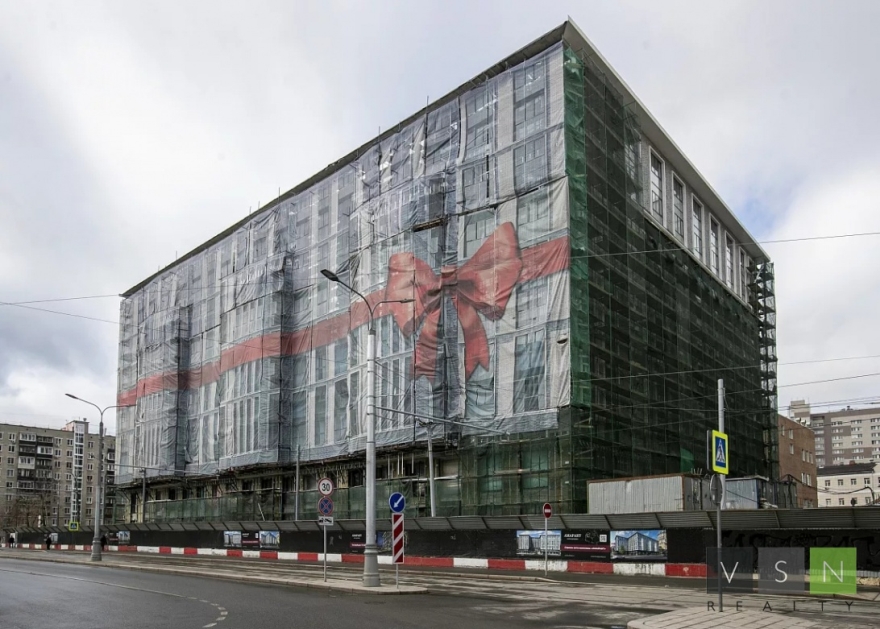

• Корпуса «Ван Гог» и «Кандинский» получили ЗОС (Заключение о соответствии) и готовятся к получению Разрешения на ввод в эксплуатацию.

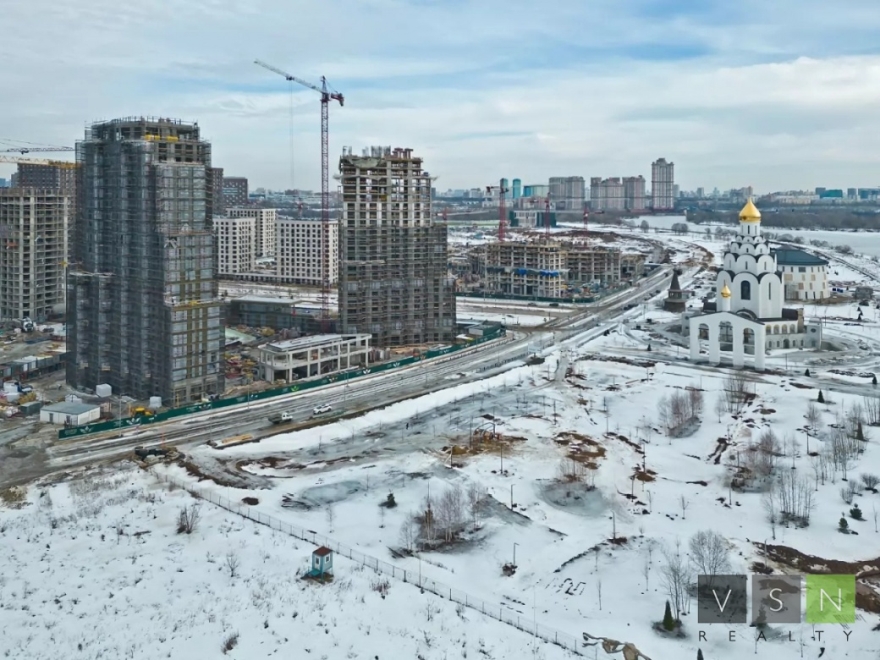

• На строительной площадке 4 очереди выполнена выемка фундаментов снесенных зданий.
• В апреле начнется разработка котлована.
Работы по внутренней кладке, монтаж всех инженерных систем
• На корпусе «Нестеров» работы по монтажу панелей подходят к завершению.
• По некоторым секциям возведено 17 этажей, монтируются кровельные панели.
• Окончание монтажных работ запланировано на конец апреля.
• В корпусе «Левитан» монтажные работы ведутся на уровне 9 этажа.
• Разрабатывается котлован под строительство школы на 1100 мест.
• Также началась разработка котлована под детский сад.
Корпус 1:

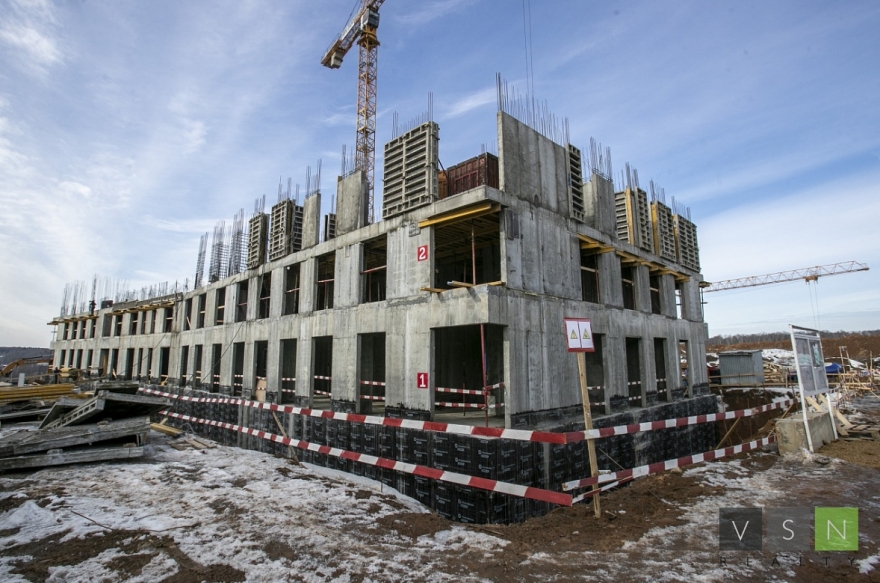

Ведутся монолитные работы надземной части. Выполняется кладка наружных стен. Ведутся работы по внутренним инженерным системам (отопление). Выполнена стяжка подземной части.
Корпус 2:
Ведутся работы по разработке котлована. Ведутся монолитные работы подземной части. Выполняются монолитные работы надземной части. Выполняются работы по устройству гидроизоляции, утеплению стен цоколя, а также по устройству пристенного дренажа.
Ведется бетонирование стен 6 этажа, армирование перекрытия 6 этажа, выполнены наружные и внутренние стены 1 и 2 этажей, ведется устройство стен 3 этажа. Ведутся отделочные работы в подвале (укладка плитки, монтаж сетчатого ограждения кладовых).

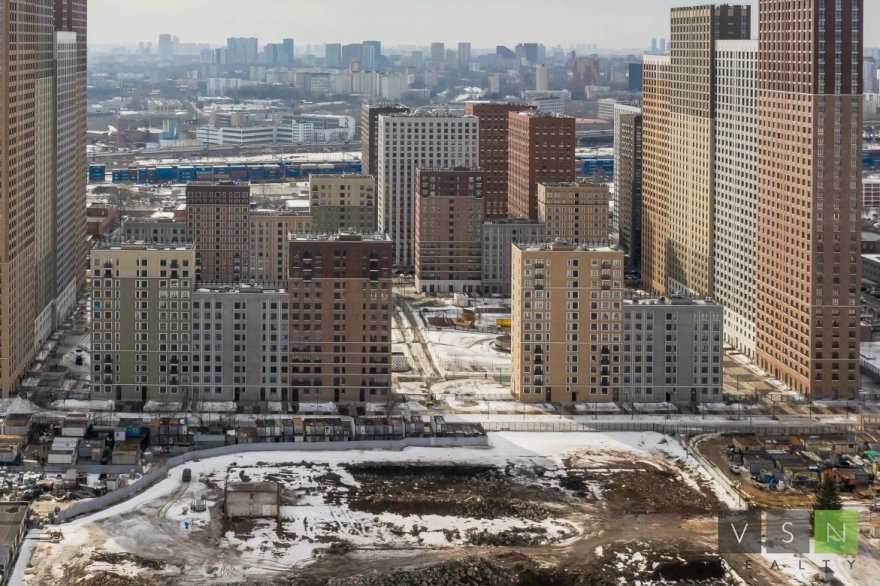

ЖК «Цветочные Поляны Сити»
Корпус 8:
Ведутся монолитные работы надземной части. Выполнена гидроизоляция стен цоколя. Установлен б. кран.
Корпус 9:

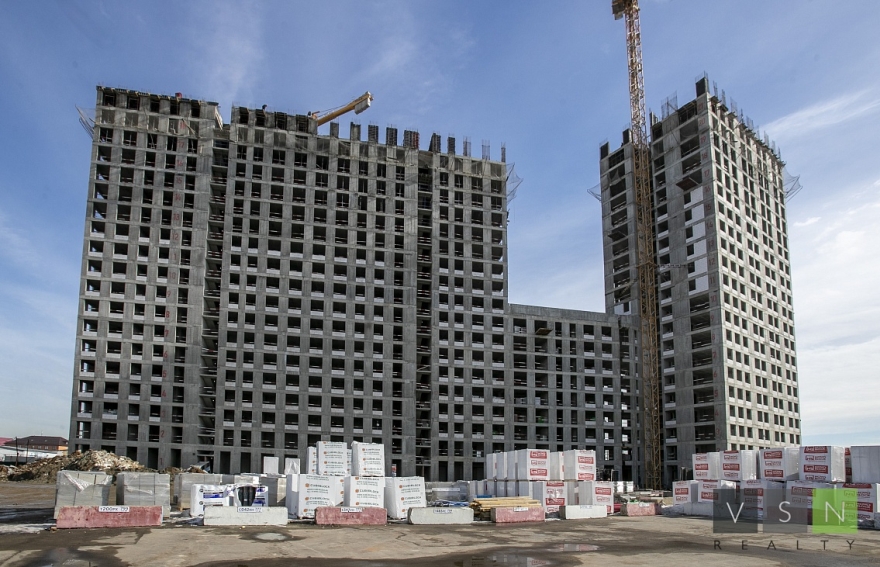

Ведутся монолитные работы подземной части. Установлен б. кран.
ЖК «Цветочные Поляны Экопарк»
Корпус 1.
Завершены монолитные работы надземной части. Ведутся работы по остеклению (заполнение проемов). Выполняются работы по устройству кладки. Ведутся работы по устройству фасада. Ведутся работы по внутренним инженерным системам.
Корпус 2.
Ведутся работы по остеклению (монтаж холодного остекления). Выполняются работы по устройству кладки внутренних стен. Ведутся работы по устройству фасада. Ведутся работы по внутренним инженерным системам. Ведутся работы по устройству кровли (гидроизоляция). Ведутся работы по отделке МОП (черновая).
ЖК «МиррорЗдание»
Блок А:

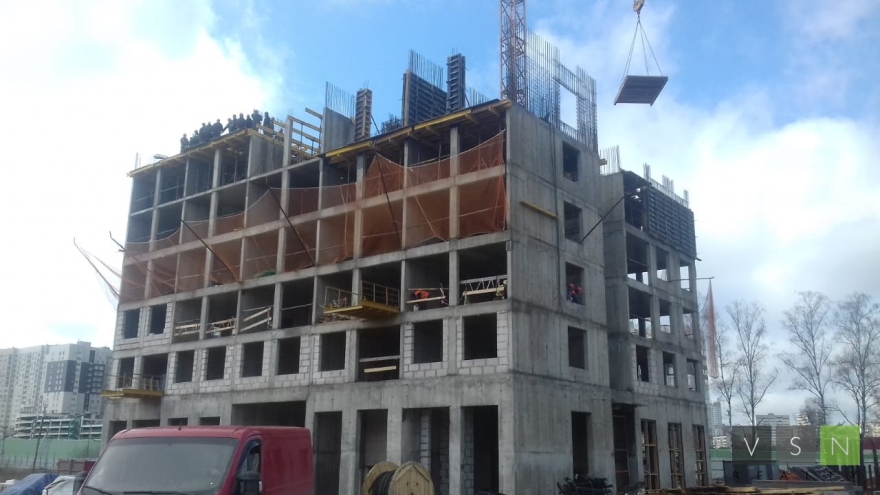

Ведутся монолитные работы по армированию и бетонированиюу плиты перекрытия 1 этажа. Ведутся монолитные работы по армированию и бетонированию вертикальных стен и пилонов 2-го этажа.
Блок Б:
Ведутся монолитные работы по армированию и бетонированию вертикальных стен и пилонов 4-го этажа.
Клубный город на реке Primavera
В настоящее время активно ведутся фундаментные работы на уровне котлована, на площадке осуществляется:
Строительное водопонижение грунта
Устройство шпунтового ограждения
Разработка котлована
Устройство бетонной подготовки под фундаментную плиту
Устройство гидроизоляции под фундаментную плиту
Устройство фундаментной плиты под башенный кран
Жилой комплекс «Равновесие»
1-я очередь:

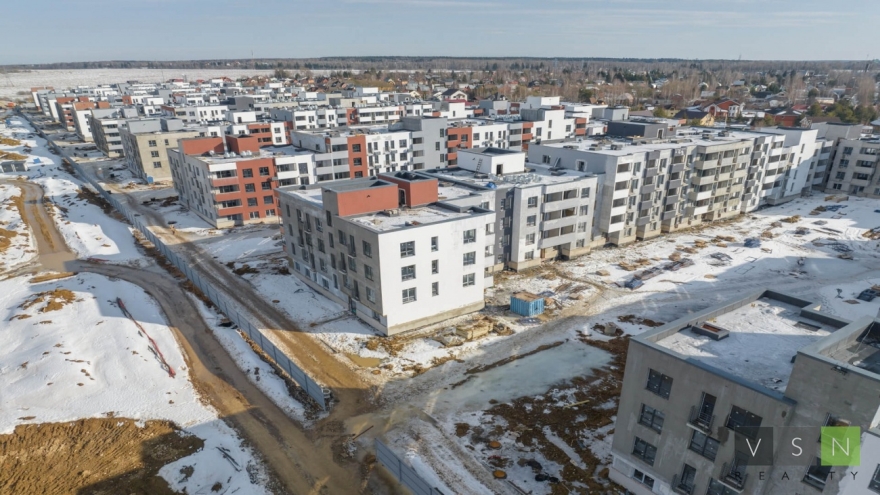

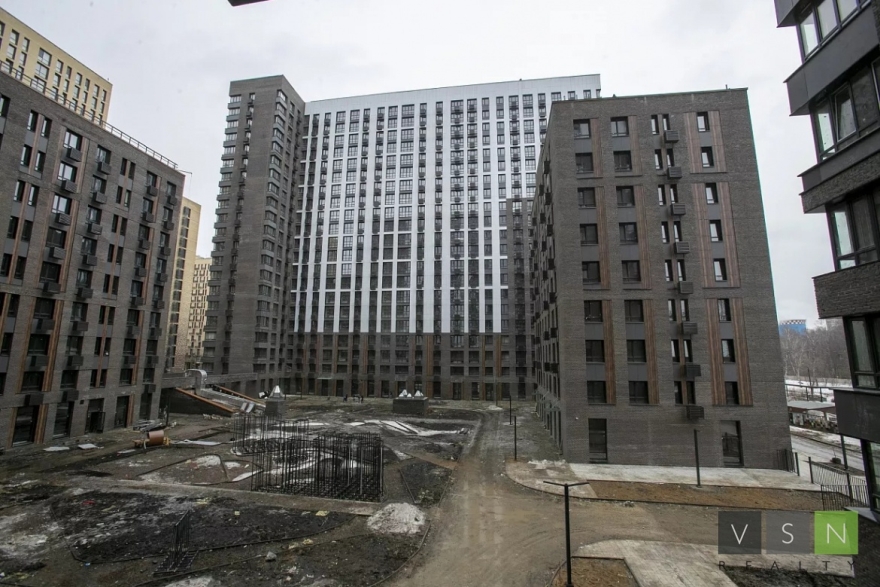

Завершаются работы по кладке блока и кирпича. На 93% выполнены кровельные работы, на 95% — монтаж окон. На 89% завершена установка лифтов, на 75% выполнены фасадные работы. Работы по благоустройству придомовой территории выполнены на 41%, отделка МОП — на 38%.
2-я очередь:
Земляные работы выполнены на 70%, монолитные работы ниже нуля — на 93%. Стартовали работы по гидроизоляции и монолитные работы выше нулевой отметки.
Детский сад:
На 100% готова фундаментная плита, подготовительные работы по возведению детского сада в составе второй очереди выполнены на 85%. Монолитны работы ниже нуля выполнены на 86%, стартовали монолитные работы выше нуля — 3%.
Жилой комплекс «Вереск»
Корпус 1, секции 1-3; Корпус 2, секции 1-3; Корпус 2, секция 4; Корпус 1, секция 4:
Фасадные работы завершены 100% ,СМР выполнены 100% , Инженерные системы выполнены 100% , Внутренняя отделка идет финишная покраска стен , завершение работ по монтажу потолков в МОП .Наружные сети выполнено 100% , Выполняются пусконаладочные работы. Выполняется клининг помещений МОП, технических помещений.
Жилой комплекс «Мята»
Работы завершены, получено заключение о соответствии построенного, реконструированного объекта капитального строительства требованиям проектной документации (ЗОС). Внутри корпуса ведутся клининговые работы по МОП.
Жилой комплекс «Амарант»

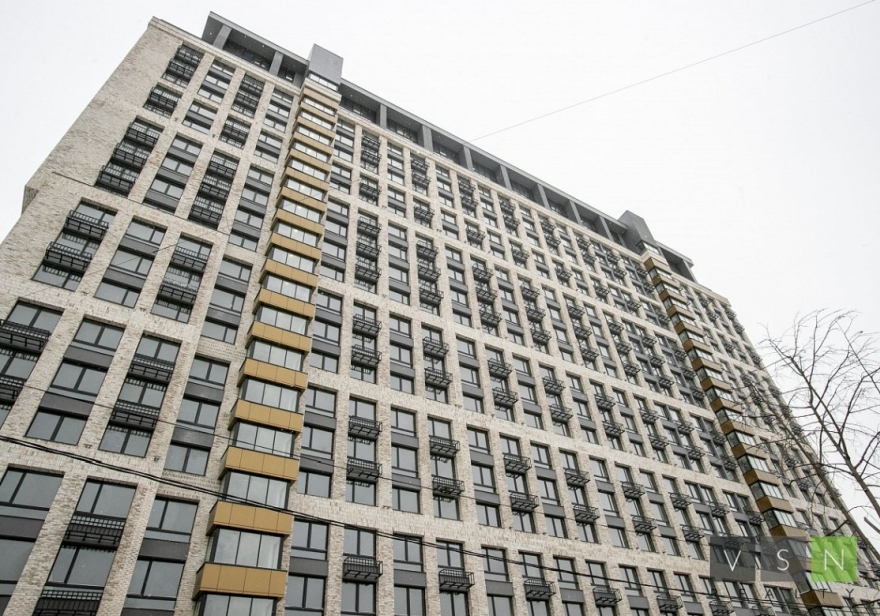

На кровле ведется монтаж и подключение оборудования систем кондиционирования. Фасадные работы выполнены на 65 %.
Внутри объекта ведутся отделочные работы по техническим помещениям и МОП: укладка плитки, штукатурно-малярные работы, монтаж стеновых HPL панелей в МОП. Завершаются работы по отделке помещений встроенной ТП (трансформаторной подстанции) на -1 этаже.
Ведутся работы по отделке МОП двух уровней паркинга. Готовность инженерных систем: ГВС/ХВС - 65 %, бытовая канализация - 80 %, ливневая канализация 80 %, отопление - 40 %, ИТП и водомерный узел - 100 %, вентиляция и дымоудаление - 60 %, кондиционирование - 10 %, АПТ - 75 %, ЭОМ - 10 %, СС - 5 %. Монтаж лифтового оборудования выполнен на 75 %.

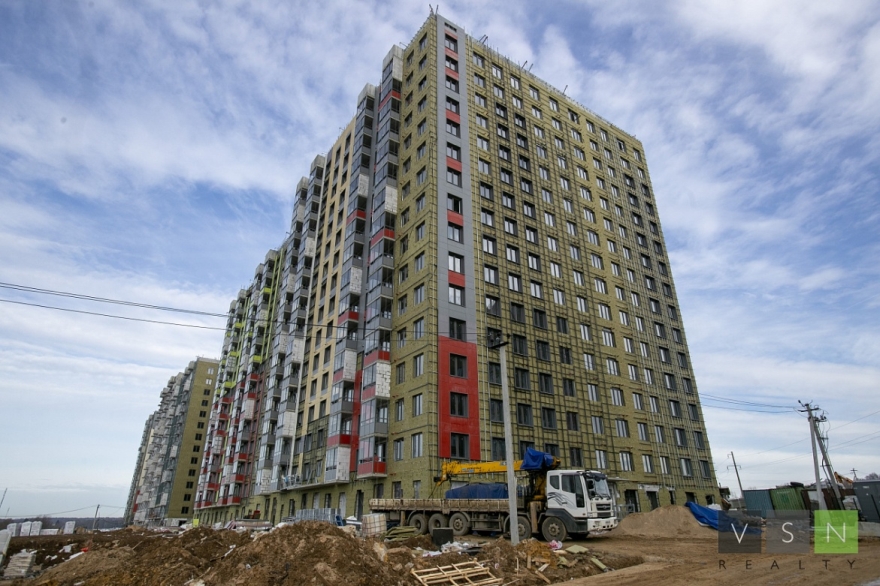

Сити-комплекс «Перец»
Выполнены работы по устройству железобетонных несущих конструкций, кладка наружных стен, кладка внутренних перегородок, монтаж окон ПВХ, устройство кровли. Завершается монтаж навесного вентилируемого фасада, монтаж внутренних инженерных систем, Продолжается внутренняя отделка МОПов надземной части, отделка нежилых помещений (апартаментов), монтаж дверей, устройство наружних инженерных систем. Начались работы по благоустройству территории.
