Новости строительства за февраль 2023 г.
Вернуться к событиям жизни компанииНовости строительства по проектам департамента новостроек за февраль 2023 г.
• Завершены монолитные работы на двух клубных домах Rand и Stein.

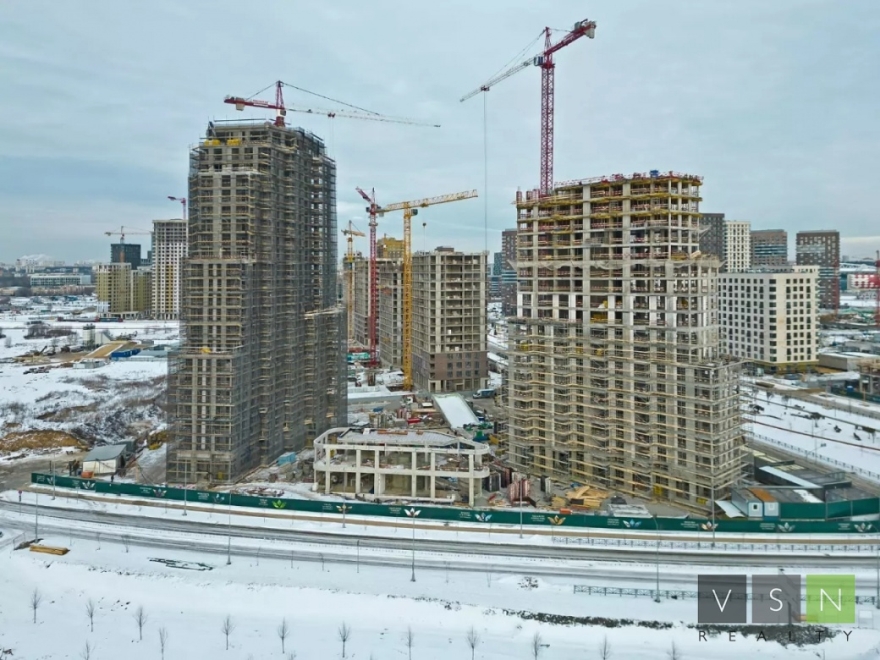

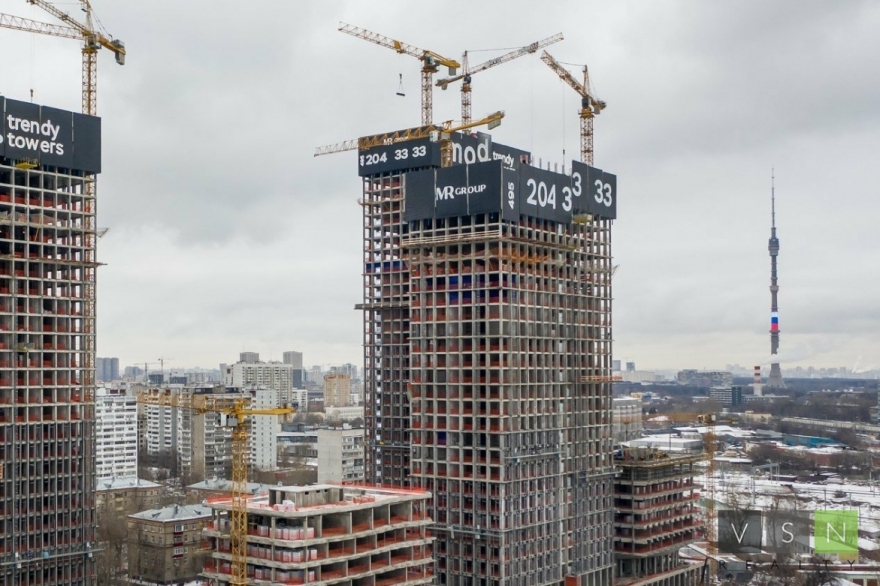

• Ведется строительство 32 этажа в корпусах Mann и Camus, в корпусе Dreiser – 37 этаж.
• Параллельно с монолитными работами, ведутся фасадные: установка кронштейнов и монтаж стоечно-ригельной системы.
• Внутри корпусов выполняется кладка межквартирных перегородок. В корпусе Mann – с 15 по 20 этаж, в корпусе Camus и Dreiser – с 20 по 25.
• В феврале продолжились работы по монтажу систем пожаротушения и противодымной вентиляции в подземном паркинге.
Благоустройство 3 очереди:
• 93% — монтаж тротуарной плитки
• 90% — устройство внешнего ограждения
• Ведутся работы по монтажу каркаса для скалодрома
• На стройплощадку поставлены все малые архитектурные формы, в ближайшее время начнётся монтаж

Корпус «Ван Гог»:

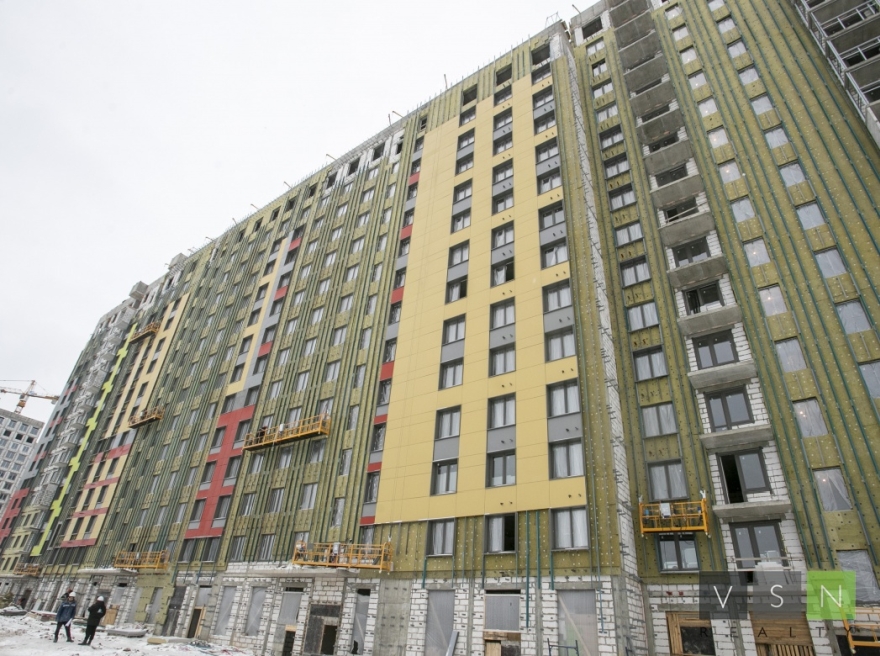

• 95% — фасадные работы
• Завершаются работы по монтажу конструкций вентилируемого фасада
• На 30 из 43 этажей завершена финишная отделка стен
• На всех этажах завершены работы по устройству шумоизоляции и полусухих стяжек в квартирах и МОПах
• Завершаются работы по укладке керамогранитной плитки на лестничных клетках и в коридорах
• 95% — монтаж квартирных и технических дверей
• На 30 из 43 этажей завершены работы по отделке потолков в МОПах
Корпус «Кандинский»:
• 95% — фасадные работы
• Завершаются работы по монтажу конструкций вентилируемого фасада
• На 30 из 36 этажей завершена финишная отделка стен
• На всех этажах завершены работы по устройству шумоизоляции и полусухих стяжек в квартирах и МОПах
• Завершаются работы по укладке керамогранитной плитки на лестничных клетках
• В МОПах укладка керамогранитной плитки выполнена в полном объеме
• 97% — монтаж квартирных дверей
• 95% — монтаж технических дверей
Подземный паркинг 3-й очереди:
• 70% — отделка стен и разметка машино-мест
4 очередь (корпуса «Башни Лисицкого», «Ломоносов», «Левенгук»):

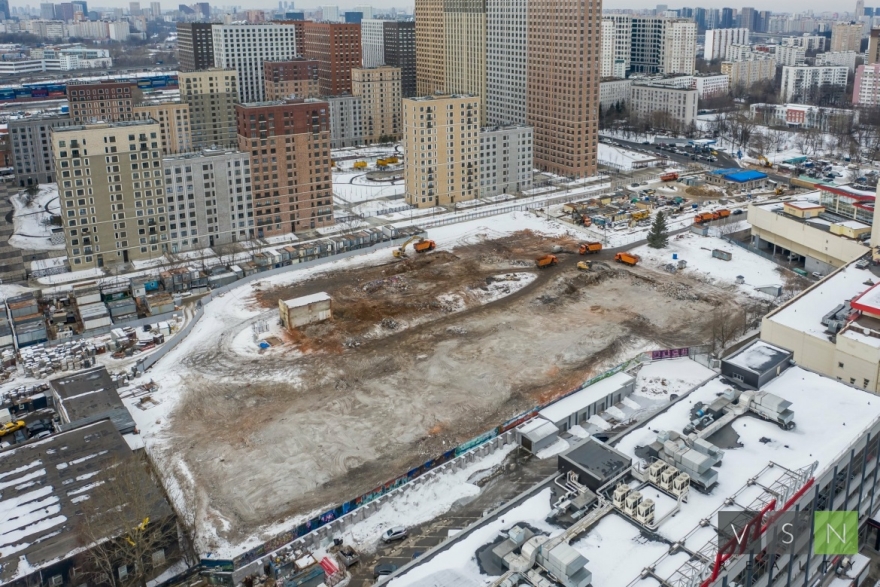

• Ведутся подготовительные работы: демонтаж фундаментов снесенных зданий, а также устройство шпунтового ограждения и разработка котлована
Корпус «Нестеров»:
• Продолжается монтаж панелей на 12-16 этажах. Завершение работ по монтажу запланировано на конец апреля.
• Продолжается монтаж внутренних инженерных сетей (отопления, холодного и горячего водоснабжения).
Корпус «Левитан»:

• Работы по монтажу панелей вышли на уровень 6 этажа, окончание этого этапа работ запланировано уже на август текущего года.
• На минус первом уровне начались работы по прокладке системы отопления.
Детский сад и школа:
• В феврале началась расчистка территории и организация временных дорог для строительства детского сада.
• На месте школы в ближайшее время генподрядчик также приступит к подготовительным работам. Ввод школы в эксплуатацию запланирован на 3 квартал 2025 года.
Корпус 1:
Ведутся монолитные работы надземной части. Ведутся работы по устройству кладки нар. Стен. Приступили к устройству стяжек.
Корпус 2:
Ведутся работы по устройству монолитных работ подземной и надземной части. Веудтся работы по устройству гидроизоляции стен цоколя.
Ведется бетонирование стен 2-го этажа и частично бетонирование перекрытия 3 этажа. Выполняется кладка перегородок 1-го этажа.
Корпус 8:
Ведутся монолитные работы надземной части, ведутся работы по устройству гидроизоляции стен цоколя.
Корпус 9:

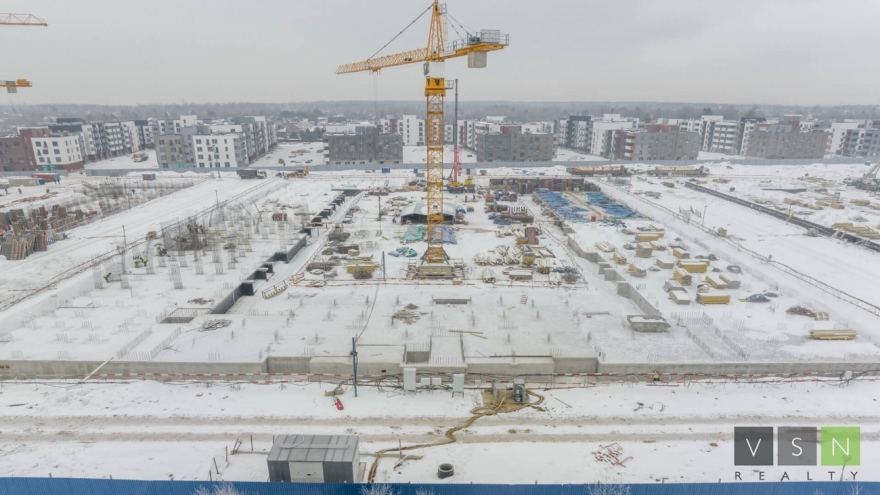

Ведутся работы по разработке котлована. Выполняются работы по устройству подбетонки, гидроизоляции, стяжке подземной части корпуса. Приступили к армированию ф. плит.
Школа:
Ведутся монолитные работы надземной части. Ведутся работы по устройству кладки наружных и внутренних стен, работы по устройству перегородок. Ведутся работы по остеклению. Выполняется гидроизоляция нар. стен цоколя, обратная засыпка. Ведутся работы по устройству наружных инженерных сетей.
Корпус 1.
Ведутся монолитные работы надземной части, ведутся работы по кладке наружных и внутренних стен, ведутся работы по остеклению ПВХ, внутренние инженерные сети. Ведутся работы по устройству нар. сетей.
Корпус 2.
Ведутся работы по кладке наружных и внутренних стен, ведутся работы по остеклению ПВХ, монтаж конструкций холодного остекления, внутренние инженерные сети. Выполняются работы по кровле, по устройству вент. фасада, в том числе облицовка ЛТМ. Выполняются работы по черновой отделке МОП. Ведутся работы по планировке участка. Демонтированы б. краны. Ведутся работы по устройству нар. сетей.
Блок А:
Ведутся монолитные работы, армирование и бетонирование стен 1 этажа, монтаж опалубки, армирование и бетонирование ПП 1 этажа.
Блок Б:
Ведутся монолитные работы, ведутся работы по армированию и бетонированию стен.
Клубный город на реке Primavera

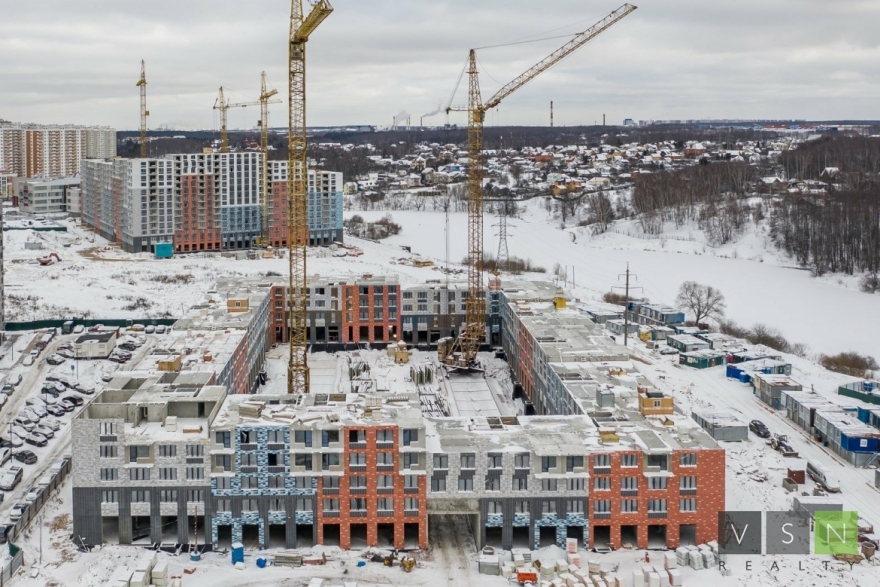

В первом строении квартала Rossini завершается возведение стен и колонн — строители работают на 19-ом этаже. Во втором строении монолитные работы уже завершены и скоро начнется панорамное остекление. В корпусе идет подготовительный этап — монтаж алюминиевых профилей на уровне 16-го этажа. На паркинге квартала рабочие прокладывают инженерные сети и ведут отделочные работы.
Жилой комплекс «Равновесие»
1-я очередь:
На 100% выполнены все работы по возведению монолитных конструкций, внутренних и наружных стен из блока. По всем корпусам выполняются работы по возведение стен и перегородок, а также устройство ниш под инженерные сети и коммуникации. На 70% завершено устройство финишных покрытий фасада, на 80% выполнены черновые работы в МОПах и подвалах. Завершены работы по монтажу лифтового оборудования.
2-я очередь:
Земляные работы выполнены на 70%, монолитные работы ниже нуля — на 80%. Стартовали работы по гидроизоляции.
Детский сад:
Земляные и подготовительные работы по возведению детского сада в составе второй очереди выполнены на 70%, фундаментная плита готова на 80%.
Корпус 1, секции 1-3:
Выполняются работы по навесному вентилируемому фасаду, монтаж направляющих, монтаж облицовки ФЦП, монтаж корцин кондиционеров. Завершаются отделочные работы по покраске стен, отделке 1-х этажей. Клининговые работы.
Внутри корпуса завершаются отделочные работы: завершается отделка вестибюля на 1 этаже, завершаются работы по отделке МОП 2-22 этажей. Завершены работы по отделке паркинга. Ведется подготовка к вводу объекта в эксплуатацию.
Завершаются работы по устройству архитектурного освещения фасадов. Завершаются работы по благоустройству.
Выполняются отделочные работы в МОП 2-10 этажей. Ведутся работы по кладке «трассировки» перегородок внутри апартаментов. Ведется монтаж инженерных систем здания.
Выполняются работы по устройству вентилируемого фасада здания и монтажу витражей. На -1 и -2 этаже выполняется отделка паркинга и технических помещений. Ведется монтаж инженерных систем здания. Завершены работы по ИТП и сборке водомерного узла.
Выполнены работы по устройству железобетонных несущих конструкций, кладка наружных стен, кладка внутренних перегородок, монтаж окон ПВХ, устройство кровли. Продолжается монтаж навесного вентилируемого фасада, монтаж внутренних инженерных систем, внутренняя отделка МОПов надземной части, отделка нежилых помещений (апартаментов), монтаж дверей, устройство наружных инженерных систем.
